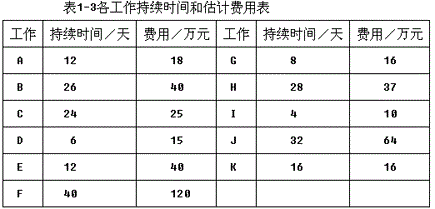

某施工单位编制的某工程网络图,如图1-1所示,网络进度计划原始方案各工作的持续时间和估计费用,如表1-3所列。

【问题】

1.在图1-1上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。

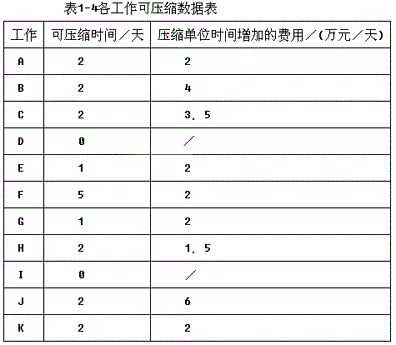

3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表1-4所列。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。

选项

1.在图1-2上计算时间参数

关键路线:①-③-⑥-⑦-⑧

(或关键工作为B、F、J;或在图中直接标出)

工期:98天(或在图中标出)

2.计算综合费用

原始方案估计费用:

18+40+25+15+40+120+16+37+10+64+16=401(万元)

延期罚款:5×(98-93)=25(万元)

综合费用:401+25=426(万元)

3.调整优化工期

第一次调整优化:在关键线路上取压缩单位时间增加费用最低的工作F为对象压缩2天。

增加费用:2×2=4(万元)

第二次调整优化:工作A、C、H、J与工作B、F、J同时成为关键工作,选择工作H和工作F为调整对象,各压缩2天。

图1-2网络时间参数计算

增加费用:2×(1.5+2)=7(万元)

第三次调整优化:工作A、C、H、J与工作B、F、J仍为关键工作,选择工作A和工作F为调整对象,各压缩1天。

增加费用:1×(2+2)=4(万元)

优化后的关键线路为:

①-③-⑥-⑦-⑧(或关键工作为A、C、H、J)

和①-②-④-⑦-⑧(或关键工作为B、F、J)

工期;98-2-2-1=93(天)

最低综合费用:401+4+7+4=416(万元)

答案
解析

相关内容:编制,工程,网络,如图,1-1所示,进度,计划,方案,工作,费用,1-3所列,问题,在图

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0900秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
