某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2006年3月1日,工期为302d,...

作者: tihaiku 人气: - 评论: 0
问题

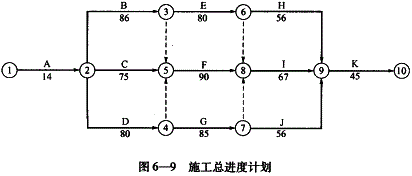

某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2006年3月1日,工期为302d,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如图6-9所示(时间单位:d)。

在施工过程中发生了如下事件:

事件1:由于道路没有及时开通,使开工日期推迟到2006年3月4日,并造成施工方经济损失3万元,为此,施工单位于2006年3月10日向监理单位提出延长工期的索赔。

事件2:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12d,为此提出经济补偿与工期的延期。

事件3:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇注的施工工艺,延误F工作时间10d,为此甲施工单位向建设单位提出延期10d的申请。

事件4:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24d,费用增加6万元,甲施工单位就此提出工期和费用索赔。

问题

1.事件1中,监理单位应如何答复?说明理由。

2.事件2中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。

3.事件3中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。

4.事件4中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如何处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

选项

1.事件1中,监理单位的答复:同意推迟3d开工(或同意2006年3月4日开工),同意赔偿损失3万元。

理由:场外道路没有开通属建设单位责任,且甲施工单位在合同规定的有效期内提出了申请。

2.(1)事件2中,监理单位应采取的措施:下达《施工暂停令》。

(2)对施工单位提出的要求:撤出危险区域作业人员,制订消除隐患的措施或方案,报项目监理机构批准后实施。

(3)就施工单位提出的索赔,监理单位的答复:由于难以预料的暴雨天气属不可抗力,施工单位的经济损失不予补偿;

理由:因C工作延长12d,只影响工期1d,故只批准顺延工期1d。

3.(1)事件3中,甲施工单位改进施工工艺应遵循的审批程序:审查报送方案,组织专题论证,经审定后予以签认。

(2)对甲施工单位的延期申请,监理单位的答复:不同意延期申请。

理由:改进施工工艺属甲施工单位自身原因。

4.(1)事件4中的验收应由甲施工单位组织。

(2)监理单位对甲施工单位的索赔要求的处理:同意补偿设备拆除、重新安装和试车费用合计6万元;C工作持续时间延长12d后,J工作持续时间延长24d,只影响工期1d,同意顺延工期1d。

理由:因设备本身出现问题,不属于甲施工单位的责任

(3)乙施工单位可得到的补偿是:乙施工单位可顺延工期24d,可获得费用补偿6万元。因为第一次试车不合格不属于乙施工单位责任。

答案
解析

相关内容:施工监理,工程,建设单位,建设工程施工合同(示范文本),施工,合同,约定,开工,日期,2006年,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0598秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
