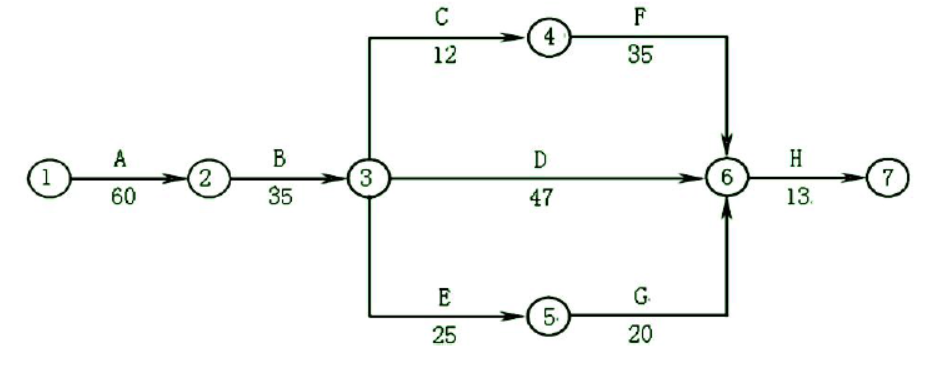

某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170 天,在第75 天进行的进度检查时发现,工作A 已全部完成,工作B 刚刚开始。 本...

作者: tihaiku 人气: - 评论: 0

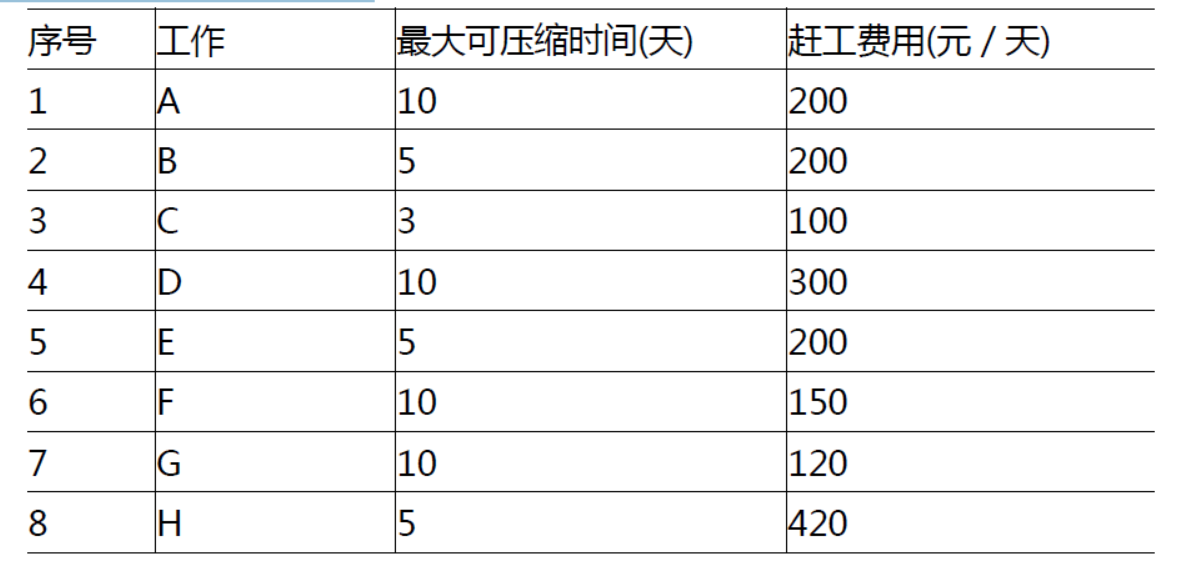

问题 某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170 天,在第75 天进行的进度检查时发现,工作A 已全部完成,工作B 刚刚开始。 本工程各工作相关参数见下表: 问题:(1)为使本管道安装工程仍按原计划工期完成,应如何调整原计划。 (2)调整后,所需投入的赶工费用是多少。 (3)重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案

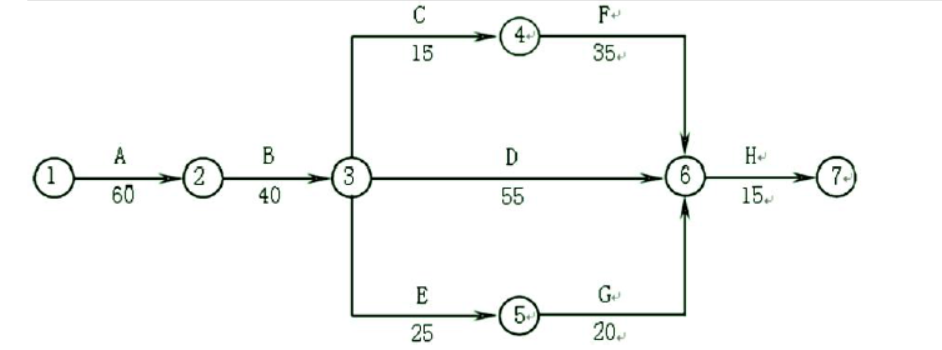

解析 (1)目前总工期拖后15 天,此时的关键线路:B→D→H ①其中工作B 赶工费率最低,故先对工作B 持续时间进行压缩,工作B 压缩5 天,因此增加费用为5×200=1000(元) 总工期为:185-5=180(天) 关键线路:B→D→H ②剩余关键工作中,工作D 赶工费率最低,故应对工作D 持续时间进行压缩,工作D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D 只能压缩5 天,因此增加费用为5×300=1500(元) 总工期为:180-5=175(天) 关键线路:B→D→H 和B→C→F→H 两条。 ③剩余关键工作中,存在三种压缩方式: 1)同时压缩工作C、工作D; 2)同时压缩工作F、工作D; 3)压缩工作H。 同时压缩工作C 和工作D 的赶工费率最低,故应对工作C 和工作D 同时进行压缩。 工作C 最大可压缩天数为3 天,故本次调整只能压缩3 天,因此增加费用为3×100+3×300=1200(元) 总工期为:175-3=172(天) 关键线路:B→D→H 和B→C→F→H 两条。 ④剩下压缩方式中: 1)同时压缩工作F、工作D; 2)压缩工作H。 压缩工作H 赶工费率最低,故应对工作H 进行压缩。 工作H 压缩2 天,因此增加费用为2×420=840(元) 总工期为:172-2=170(天) ⑤通过以上工期调整,工作仍能按原计划的170 天完成。 (2)所需投入的赶工费为:1000+1500+1200+840=4540(元) (3)调整后的进度计划网络图如下: 其关键线路为:A→B→D→H 和A→B→C→F→H。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0422秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
