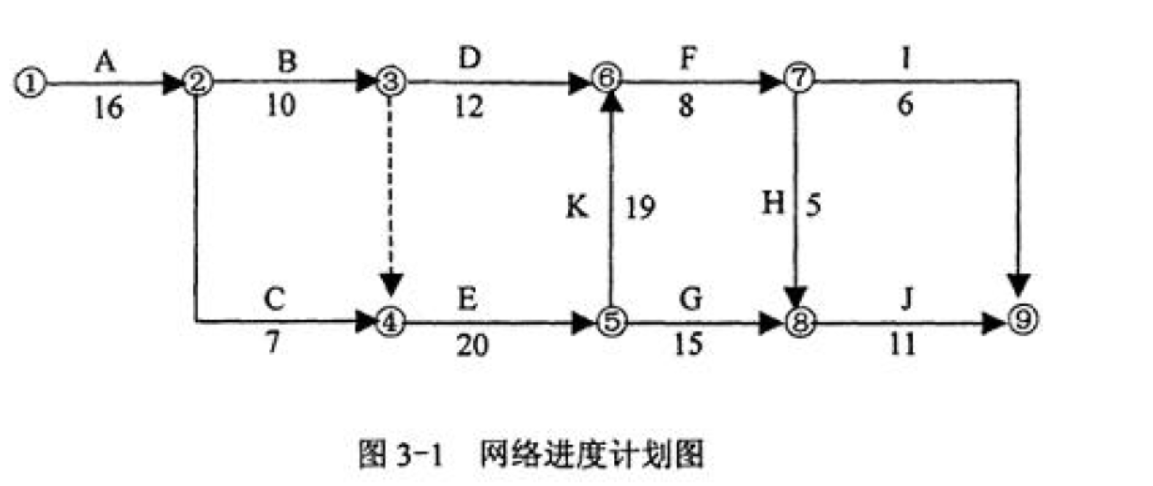

某工程项目合同上期为89 天,网络进度计划如图3-1 所示。其中,B、E、K、I 四项工作均为土方工程,需安排同艺台士方施工机械先后顺序施上,土方工程量分...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目合同上期为89 天,网络进度计划如图3-1 所示。其中,B、E、K、I 四项工作均为土方工程,需安排同艺台士方施工机械先后顺序施上,土方工程量分别估算为1100m3、2300m3、1600m3 和800m3,土方综合单价为18 元/m3。合同中规定,土方工程量减少不超出原估算工程量的20%时,按原约定价格计价;减少量超出20%时,全部土方工程量按19 元/m3 计价。 在工程按计划进行16 天后,业主要求取消K 项工作。施工单位据此调整了网络进度计划。在完成E工作和F 工作后,咨询工程师重新估算了后续的G、H、I、J 四项工作的持续时间,如表3-1 所示。 表3-1  G、H、I、J 工作持续时间估算表 <1> 、按照图3-1 所示的网络进度计划,顺序完成B-E-K-I 工作,施工机械在现场的闲置时间为多少天? <2> 、取消K 工作后,土方工程的总费用应为多少? <3> 、取消K 工作后,网络进度计划应如何调整?调整后的总工期为多少天? <4> 、根据咨询工程师的估算,在E 工作和F 工作按计划完成后,该项目的期望工期为多少天?给出计算过程和理由。
选项
答案

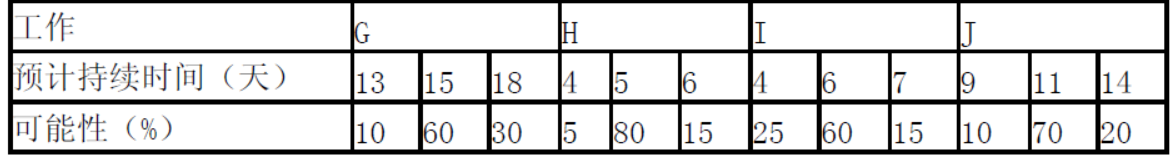

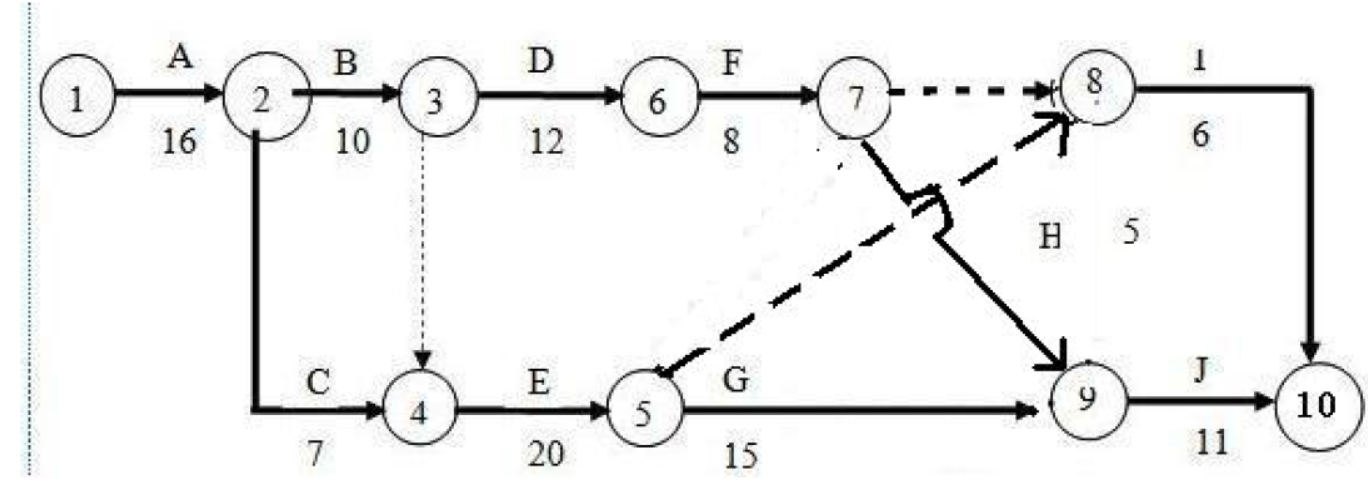

解析 1、机械在施工现场闲置8 天 2、(1)土方工程总量为5800-1600=4200(m3) (2)减少量超出原估算土工程量为(1600/5800)×100%=27.59%>20%,土方单价应按照19 元/m3 计价。 (3)土方工程的总费用为:4200×19=7.98(万元) 3、(1)调整后的网络计划图 图3-2 1 调整后的网络进度计划图 (2)调整之后的关键路线为A→B→E→G→J(1 分),总工期为72 天 4、(1)完成E 工作和F 工作后,已累计用时46 天。 (2)I 和H 工作时非关键工作,不影响工期 (3)该项目的期望工期为46+(13×0.1+15×0. 6+18×0.3)+(9×0.1 +11×0.7+14×0.2)=73.1(天)

相关内容:工程项目,合同,网络,进度,计划,如图,工作,土方,工程,同艺台,方施工,施工,机械,先后,顺序,工程量

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0619秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
