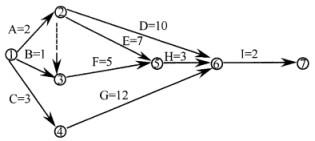

共用题干 已知某个项目的网络图如下,该项目包含九个活动过程即A、B、C、D、E、F、G、H、I,并且该项目的活动关系与资源耗费如图所示(单位:天)。 该...

作者: tihaiku 人气: - 评论: 0
问题 共用题干 已知某个项目的网络图如下,该项目包含九个活动过程即A、B、C、D、E、F、G、H、I,并且该项目的活动关系与资源耗费如图所示(单位:天)。
选项 该项目的关键路径是()。 A:A-D-I B:A-E-H-I C:B-F-H-I D:C-G-I
答案 D
解析 本题考查项目时间管理及其主要方法。D活动只有一个紧前工作,所以选项A正确。


本题考查关键路径的含义,关键路径是网络图中最长的路径。本题中C+G+1=17(天),为关键路径。


本题考查总时差的计算。总时差是指各项活动的最早结束时间与最迟结束时间之间存在的一个时差。


本题考查项目的总工时。改动后,关键路径变为:A-E-H-I,总工时为:5+10+3+2=20(天)。

相关内容:题干,目的,网络,如下,项目,活动,过程,关系,资源,如图,单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0560秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
