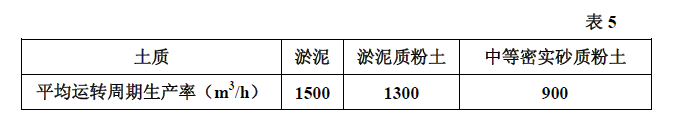

问题 背景资料 国内某新建港区位于淤泥质海岸且附近有渔民养殖区,航道总长25.5km,疏浚工程量2500 万m3,其中淤泥占20%、淤泥质粉土占55%、中等密实砂质粉土占25%,施工工期为330 天,每天实行24h 作业,施工船舶选用13500m3 自航耙吸挖泥船,配备Φ900mm 排泥管线将 疏浚土全部直接吹填到吹填区,施工期时间利用率70%,上述疏浚土质的施工期平均运转周 期生产率见表5。 问题 满足本工程工期需配备几艘13500m3 自航耙吸挖泥船?(列出主要计算过程,结果 取整数)
选项
答案
解析 [第一种思路] 疏浚淤泥工程量=25000000*20%=5000000m3; 疏浚淤泥质粉土工程量=25000000*55%=13750000m3; 疏浚中等密实砂质粉土工程量=25000000*25%=6250000m3; 设配备M 艘13500m3 自航耙吸挖泥船,则挖泥时间为: 疏浚淤泥时间=5000000/(M*1500*24*70%); 疏浚淤泥质粉土时间=13750000/(M*1300*24*70%); 疏浚中等密实砂质粉土时间=6250000/(M*900*24*70%); 5000000/(M*1500*24*70%)+13750000/(M*1300*24*70%)+6250000/(M*900*24*70%)=3 30 [第二种思路] 疏浚淤泥工程量=25000000*20%=5000000m3; 疏浚淤泥质粉土工程量=25000000*55%=13750000m3; 疏浚中等密实砂质粉土工程量=25000000*25%=6250000m3; 疏浚淤泥需要的天数=5000000/(1500*24)=138.9≈139 天; 疏浚淤泥质粉土需要的天数=13750000/(1300*24)=440.7≈441 天; 疏浚中等密实砂质粉土需要的天数=6250000/(900*24)=289.4≈289 天; 疏浚需要的总天数=139+441+289=869 天; 实际工期=330*70%=231 天; 则需配备13500m3 自航耙吸挖泥船的艘数=869/231=3.8 艘≈4 艘。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0342秒, 内存占用1.03 MB, Cache:redis,访问数据库16次
