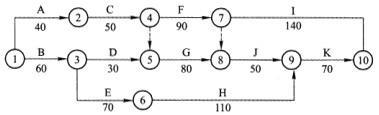

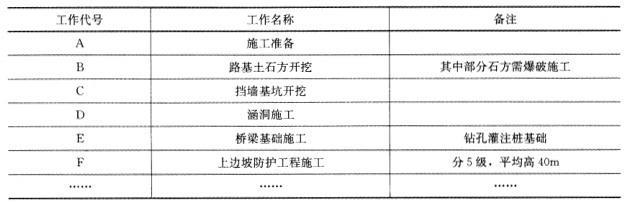

背景材料: 某二级公路的主要工序见下表: 施工单位编制了如下图网络计划: 施工中发生了如下事件:事件1:由于施工单位设备故障,导致...

作者: rantiku 人气: - 评论: 0
问题 背景材料: 某二级公路的主要工序见下表: 施工单位编制了如下图网络计划: 施工中发生了如下事件:事件1:由于施工单位设备故障,导致C工作中断4d。事件2:由于百年一遇的冰雪灾害,导致D工作晚开工15d。事件3:由于图纸晚到,导致E工作停工10d。针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/d,利润损失费为人民币0.2万元/d。 问题: 1.计算图示网络工期,并指出关键线路。 2.针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。 3.计算可索赔的费用。 4.结合背景,分析施工单位应编制哪些安全生产专项施工方案?
选项
答案
解析 1.网络工期为320d。关键线路为:①→②→④→⑦→⑩(或:A→C→F→I)。 2.事件1中,由于是施工单位的设备故障,属于施工单位应承担的风险,所以工期和费用索赔不合理。事件2中,百年一遇的冰雪灾害属于双方共同的风险,可以考虑工期索赔,而不应有费用索赔。事件3中,是由于业主迟交图纸引起的,为业主应承担的风险,可以考虑工期和费用的索赔,但不应考虑利润要求。 3.可索赔的费用为:10*1.5=15万元 4.应编写的专项施工方案有:高边坡处理方案,石方爆破方案,挡墙基础施工方案,桥梁中的梁、拱、柱等构件施工方案,钻孔灌注桩基础施工方案,高处作业施工方案,水上水下作业施工方案等。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0839秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
