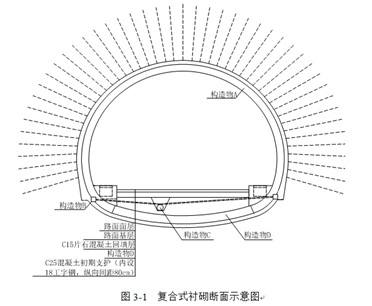

问题 某高速公路隧道为双向四车道分离式隧道,隧道右线长1618m,左线长1616m,设计净空宽度10.8m,净空高度6.6m,设计车速80km/h。该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图3-1所示。 隧道穿越岩溶区,地表水、地下水丰富,开挖过程中发现不同程度的渗水和涌水,为保证隧道施工安全,施工单位对隧道渗水和涌水采用超前小导管预注浆进行止水处理,注浆工艺流程如图3-2所示。 隧道采用台阶法开挖,施工单位做法如下: ①上台阶开挖,掌子面距初期支护距离为3m; ②下台阶开挖,掌子面距初期支护距离为4m; ③仰拱每循环开挖长度为3m; ④仰拱与掌子面的距离为120m; ⑤下台阶在上台阶喷射混凝土强度达到设计强度的70%后开挖。 1、按隧道断面形状,该隧道的洞身属于哪一类型该类型适用条件是什么 2、写出图3-1中构造物
选项 A、B、C、D的名称。 3、写出图3-2中工序E、F的名称。 4、除背景中所采用的隧道涌水处理方法外,还可能需要选择哪些辅助施工方法 5、逐条判断施工单位台阶法开挖做法是否正确。
答案
解析 1、属于曲墙式。适用于地质条件差、需承受较大围岩水平压力的情况。 2、 A是二次衬砌,B是排水盲沟,C是中心排水管沟,D是仰拱。 3、 E是安装导管,F是注浆管路安装。 4、还可以选择超前钻孔或辅助坑道排水;超前围岩预注浆堵水;井点降水;深井降水。 5、①错;②错;③对;④错;⑤对。
