某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月开始桥梁上部结构施工。承包人按合同工期要求编制了桥梁上部结构混凝土工程施工...

作者: rantiku 人气: - 评论: 0

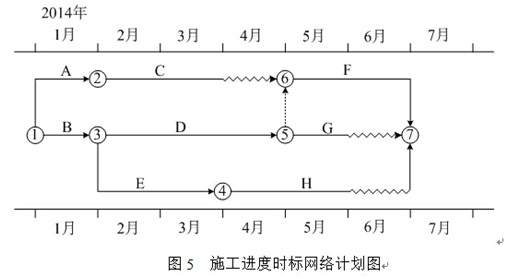

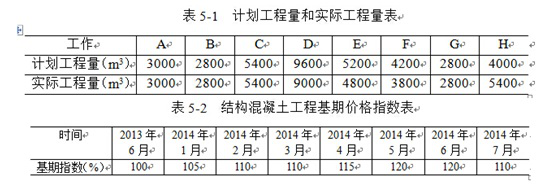

问题 某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月开始桥梁上部结构施工。承包人按合同工期要求编制了桥梁上部结构混凝土工程施工进度时标网络计划(如下图5所示),该部分各项工作均按最早开始时间安排,且等速施工,监理工程师批准了该计划。 C工作预应力筋加工所用锚具、夹具和连接器进场时,按出厂合格证和质量证明书检查了其锚固性能类别、型号、规格及数量。预应力筋张拉程序按照:0→初应力→σcon(锚固)进行。C工作完成后,驻地监理工程师对计量结果进行了审查,签字确认后,承包人报业主申请支付工程款。 施工期间,工作D、E、F的实际工程量与计划工程量相比有所减少,但实际工作持续时间与计划持续时间相同。由于业主修改匝道设计,致使H工作推迟开工一个月,另外由于工程量增加,致使该工作的持续时间延长了一个月。各工作的计划工程量与实际工程量见表5-1。 合同约定,桥梁上部结构混凝土工程综合单价为1000元/m3,按月结算。结算价按项目所在地结构混凝土工程价格指数进行调整,项目实施期间各月结构混凝土工程基期价格指数见表5-2(2013年6月为基期)。项目所在地每年7月份进入雨季。 承包人在申请H工作工程款时提出了费用索赔,包括:不可辞退工人窝工费、施工机具窝工费、雨季施工增加费、现场管理费、利润、增加的利息支出等,同时还提出了工期索赔。 1、本网络计划中,E工作的自由时差和总时差各为多少个月 2、预应力筋加工所用锚具、夹具和连接器进场时,除背景中所做的检查外,还应做哪些检验或试验预应力筋张拉程序是否正确说明理由。 3、C工作的计量程序是否正确,说明理由。驻地监理工程师对计量结果审查的主要内容有哪些 4、承包人针对H工作提出的费用索赔,哪些无法获得监理支持说明理由。针对本网络计划,承包人可以索赔的工期为多少个月 5、计算工作H各月的已完工作预算费用和已完工作实际费用。 6、计算2014年6月末的费用偏差(CV)和进度偏差(SV)。
选项
答案

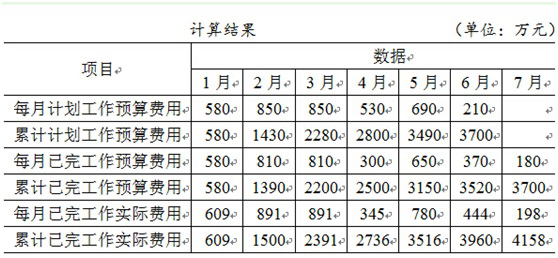

解析 1、E工作的自由时差为零;总时差为1个月。 2、还应做:外观检查、硬度检验、静载锚固性能试验(或生产厂提供的静载锚固性能报告)。 不正确;因为未超张拉(或:张拉力未达到1.05σcon)以及未持荷(2min)。 3、不正确。因为缺少总监审定,只有经总监理工程师审查批准的工程项目,才予以支付工程款。 驻地监理工程师对计量结果的审查主要有:一是计量的工程质量是否达到合同标准;二是计量的过程是否符合合同条件。 4、雨季施工增加费、利润无法获得支持。 理由是:雨季施工增加费采用全年摊销的方法,无论是否在雨季施工,均按规定的取费标准计取,不再单独计算。 工期延误没有引起工程量的减少,利润已含在综合单价中,没有影响利润计取。 可以索赔工期一个月。 5、 H工作5—7月份每月完成工程量为:5400m3/月3=1800m3/月。 H工作5—7月份每月已完工作预算费用均为:1800m3/月*1000元/m3=180万元。 H工作已完工作实际费用。 5月份:180万元*120%=216万元 6月份:180万元*120%=216万元 7月份:180万元*110%=198万元 6、 6月末累计已完工作预算费用:3520万元 已完工作实际费用:3960万元 计划工作预算费用:3700万元 费用偏差(CV)=已完工作预算费用—已完工作实际费用=3520-3960=-440万元。费用超支440万元。 进度偏差(SV)=已完工作预算费用—计划工作预算费用=3520-3700=-180万元。进度拖后180万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0649秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
