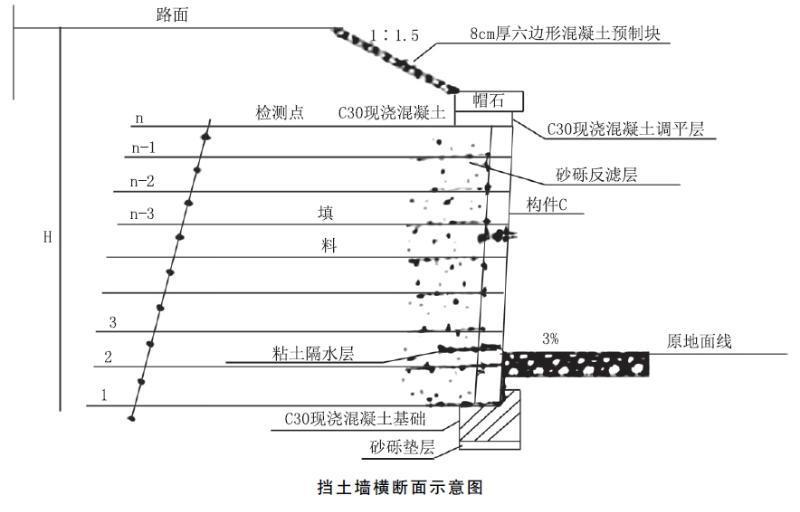

问题 某施工单位承建了一段路基工程,其中K18+220~k18+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下。 挡土墙横断面示意图 挡土墙施工流程为;施工准备(含构件C预制)→测量放线→工序A→地基处理→排水沟施工→基础浇筑→构件C安装→工序B→填料填筑与压实→墙顶封闭。 路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持实施,向项目部、分包单位的全体施工技术人员和班组进行交底,交底人员和参会人员双方签字确认。技术交底记录部分内容如下: (1)筋带采用聚丙烯土工带,进场时检查出厂质量证明书后即可用于施工。 (2)聚丙烯土工带的下料长度取设计长度。聚丙烯土工带与面板的连接,可将土工带的一端从面板预埋拉环或预留孔中穿过,折回与另一端对齐,并采用筋带扣在前端将筋带扎成一束。 (3)填土分层厚度及碾压遍数,应根据拉筋间距、碾压机具和密实度要求,通过试验确定。为保证压实效果,所有填筑区域均使用重型压实机械压实,严禁使用羊足碾碾压。 (4)填料摊铺,碾压应从拉筋尾部开始,平行于墙面碾压,然后向拉筋中部逐步进行。再向墙面方向进行。严禁平行于拉筋方向碾压。碾压机具不得在挡土墙范围内调头。 <1> 、按照挡土墙设置的位置和结构型式划分,分别写出该挡土墙的名称。 <2> 、写出挡土墙施工流程中工序
选项 A,工序B与图中构件C的名称。写出挡土墙施工流程中必须交叉进行的工序。 <3> 、项目部组织技术交底的方式是否正确?说明理由。 <4> 、逐条判断技术交底记录内容是否正确,并改正错误。
答案
解析 <1> 、按设置的位置为路堤挡土墙;按结构型式为加筋土挡土墙。 <2> 、工序A:基坑开挖;工序B:筋带铺设;构件C:墙面板。 其中墙面板安装、筋带铺设、填料填筑与压实等工序交叉进行。 <3> 、不正确。 理由:技术交底应分级进行、分级管理。 (1)凡技术复杂的重点工程、重点部位,由总工程师向主任工程师。技术队长及有关职能部门负责人交底; (2)施工队一级的技术交底,由施工技术队长负责向技术员、施工员、质量检查员、安全 员以及班组长进行交底; (3)施工员向班组进行交底。 <4> 、第(1)条不正确; 理由:筋带采用聚丙烯土工带。进场材料应有出厂质量证明书和出厂试验报告,进场后应取样进行技术指标测定。 第(2)条不正确; 理由:穿孔方式有单孔穿、上下穿或左右环孔合并穿三种,并以活结绑扎牢固。 第(3)条不正确; 理由:距加筋土面墙1m范围外,填料采用大中型振动压实机械压实,距加筋土面墙1m范围内,采用小型压实机械压实。 第(4)条不正确; 理由:压实顺序应先从筋带中部开始,逐步碾压至筋带尾部,再碾压靠近墙体部位。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0548秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
