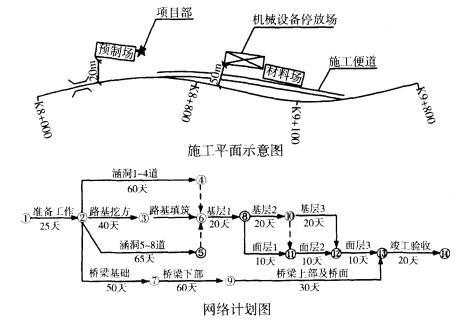

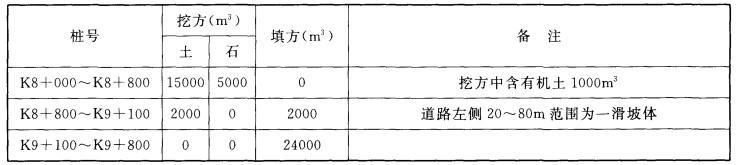

某施工单位承接了某公路B合同段K8 + 000~K9 + 800的路基、路面、1座3 X 20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了某公路B合同段K8 + 000~K9 + 800的路基、路面、1座3 X 20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。 注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1. 16,石方0. 92,假设换算系数不因土石混填而改变,调运方在经济运距内。 施工单位进场后,积极组织施工,并将路面分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。 路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560m3/台班,机械利用率为0. 85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。 桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底 承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。 该路段投入使用一年后,在K9 + 200~K9 + 600段出现了路基的纵向裂缝。 1.列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。 2.指出平面布置示意图中临时设施和临时工程布置的不妥之处,并说明理由。 3.为满足合同工期要求,路基填筑施工最多不能超过多少天?若以桥梁施工为关键线路,路基填筑施工最多不能超过多少天? 4.按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投入多少台挖掘机?(不考虑备用) 5.分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。 6.根据背景资料,指出产生路基纵向裂缝的可能原因。
选项
答案

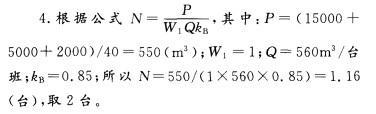

解析 1.利用方数量:(15000 - 1000) + 5000 + 2000 = 21000(m3);借方:24000 + 2000 -(15000 - 1000)/ 1. 16 - 5000/0. 92 - 2000/1. 16 = 6772(m3)。 2.不妥之处:将临时场地(机械设备停放场和材料场)和施工便道布置在滑坡体内。因为这种布置会增加滑坡上的荷载而可能诱发滑坡。 3.为满足合同工期要求,路基填筑施工的最长时间是:200 - (25 + 40 + 20 + 20 + 20 + 10 + 20) = 45(天); 若以桥梁施工为关键线路,路基填筑施工的最长 时间是:(50 +60 +30) - (40 +20+ 20+ 20 +10) = 30(天)。 5.对于已覆盖的隐蔽工程,监理要求再行开孔检 查,若检查后符合图纸和规范要求,则一切费用应由业主承担,则施工单位应该获得索赔费用;若开孔检查后并不符合合同及规范的要求,则由承包商承担一切费用,则施工单位不应该获得索赔费用。 6.可能产生纵向裂缝的原因有:(1)土石混填且未分层碾压;(2)纵向分幅填筑。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0735秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
