某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深 460m,净空宽度9. 64m,净空面积为58. 16m2,设计车...

作者: rantiku 人气: - 评论: 0

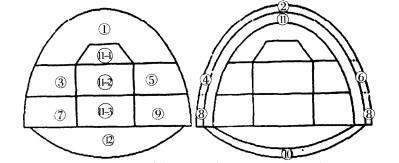

问题 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深 460m,净空宽度9. 64m,净空面积为58. 16m2,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。 该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~V级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。 针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按顺序组织施工。 2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。 事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。 1.给出③→⑩、?→?正确的施工顺序,说明理由。 2.施工单位采用台阶法施工是否合理?说明理由 3.本隧道可采用哪几种超前地质预报方法? 4.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理? 5.根据2007年颁布的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。 6.背景资料中提及的“施工现场危险告知制度”包括哪些内容?
选项
答案
解析 1.正确施工顺序⑤—⑥—③—④—⑨—⑩— ⑦—⑧,理由:右侧围岩较左侧更差,先开挖;(13)— ~— ~,理由:软弱围岩,尽快施工二衬,稳定拱部。 2.不合理,理由:如果围岩的完整性较好时,可采用多台阶法开挖,本案例中围岩软弱,地下水丰富,隧道断面尺寸大,优先采用单侧壁、双侧壁导坑法。 3.本隧道可采用超前钻孔法、地质雷达法、TSP、 TGP或TRT等超前地质预报方法。 4.表明围岩和支护呈不稳定状态,应密切监视围岩动态,并加强支护,必要时暂停开挖。 5.安全重大事故,理由:造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故为重大事故。 6.施工现场危险告知制度内容:安全技术交底制度,如实向施工作业班组,作业人员详细告知作业场所和工作岗位存在的危险因素,双方签字确认;设置明显安全警示标志,悬挂当日施工现场危险公示,告知路人和社会车辆。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.2088秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
