【背景资料】   某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。   施工合同签订后,施工单位根据构...

作者: rantiku 人气: - 评论: 0

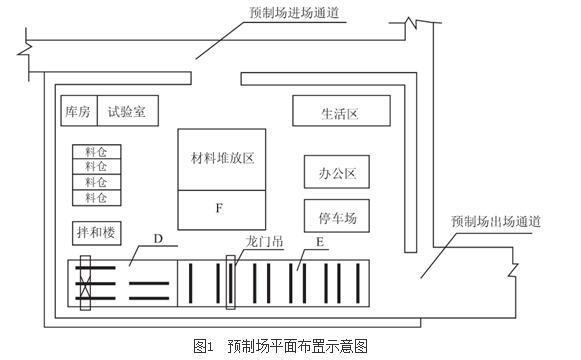

问题 【背景资料】   某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。   施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图见图1。  预制场设5个制梁台座(编号1~5),采用一套外模、两套内模,每片梁的生产周期为10天,其中
选项 A工序(钢筋工程)为2天,B工序(模板安装、混凝土浇筑、模板拆除)为2天,C工序(混凝土养生、预应力张拉与移梁)为6天。5个制梁台座的制梁横道图见图2。 根据上述资料,回答下列问题。   【分析】本题以桥梁工程为背景对箱梁预制现场工作区分布、预制现场标识牌、流水施工工期、方案审批展开了考查,但总体来说,本题相对比较简单。在备考过程中应多注意知识点的灵活应用。 1.平面图所示D、E、F三个区各是什么? 2.T梁上还应喷涂什么标识?拌合站应布设哪些标识牌? 3.计算最短流水施工工期? 4.梁场方案审批方式正确吗?
答案
解析 1.D-制梁区;E-存梁区;F-材料加工区。 2.T梁上还应喷涂:张拉时间、施工单位、部位名称。 拌合站标志:拌合站简介牌、混凝土配合比牌、材料标志、操作规程、消防保卫牌、安全警告警示牌。 3.施工工期=(120-1)+10=129天。 4.不正确。编制了《梁场布置方案》,应报经监理工程师审批后实施。
