背景材料:下图所示网络计划,合同工期为5 0天。按合同规定工期提前奖励为3 00元/d,工期拖延则赔偿业主300元/d。(注:图中箭线上方为直接费的变...

作者: rantiku 人气: - 评论: 0

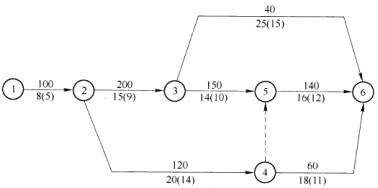

问题 背景材料: 下图所示网络计划,合同工期为5 0天。按合同规定工期提前奖励为3 00元/d,工期拖延则赔偿业主300元/d。(注:图中箭线上方为直接费的变化率,箭线下方为工序正常持续时间和极限持续时间,极限持续时间在括号内。) 问题: 作为施工单位,如何确定工程的工期才能使经济效益最好?
选项
答案

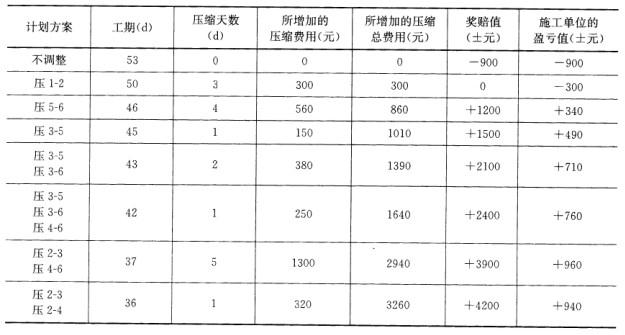

解析 所以选择:37d的方案盈利9 6 0元。
