背景材料:某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水...

作者: rantiku 人气: - 评论: 0
问题 背景材料: 某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。 问题: (1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。 (2)流水作业的时间参数有哪些?
选项
答案

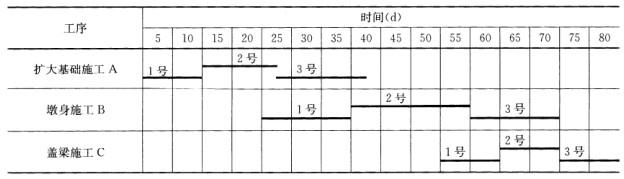

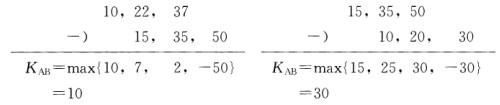

解析 (1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。 1)累加数列;一般按照1~3号排架的顺序施工扩大基础施工A:1 0,2 2,3 7墩身施工B:15,35,5 0盖梁施工C:1 0,20,3 0 2)错位减取大差: 3)流水工期T=(KAB+KBC)+最后工序的流水节拍和+间歇和= (10+30)+(10+10+10)+10= 80 4)绘制流水横道图 (2)流水作业的时间参数有:流水节拍、流水步距、技术间歇、组织间歇、搭接时间。
