【背景资料】某高速公路路基工程,路线全长12km,包含土方填筑1342549m3,沿线地表为高、低液限黏土及低液限黏土夹粉细砂层。根据总体施工计划,有...

作者: rantiku 人气: - 评论: 0

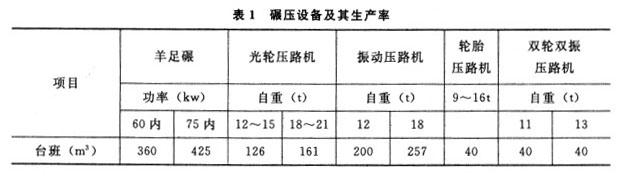

问题 【背景资料】 某高速公路路基工程,路线全长12km,包含土方填筑1342549m3,沿线地表为高、低液限黏土及低液限黏土夹粉细砂层。根据总体施工计划,有效利用施工期为300d。某施工企业承担了该项工程,其企业设备管理统计,机械利用率为90%.其拥有的部分碾压设备及其生产率如表1: 表1碾压设备及其生产率 【问题】 1.该企业的哪些碾压设备适于该项目? 2.以使用光轮压路机(18~21t)为例,计算完成该工程需要配置的碾压设备台班。
选项
答案
解析 【答案要点】 1.由于沿线地表土为高、低液限黏土及低液限黏土夹粉细砂层,根据该企业拥有设备情况,宜采用光轮压路机及轮胎压路机进行碾压。羊足碾由于功率太小,不适于高速公路施工。 2.N=P/(W1QkB)=1342549/(300*161*90%)=31(台)。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0987秒, 内存占用1.03 MB, Cache:redis,访问数据库20次
