【背景资料】 某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1号~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的...

作者: rantiku 人气: - 评论: 0

问题 【背景资料】 某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1号~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22天,立柱施工时间为28天,盖梁的施工时间为25天。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:施工工期=20*22天+28天+25天=493天。在用网络图表示流水施工的进度计划时,共有20*3=60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下图: 【问题】 1.评价20个桥墩流水工期的正确性,为什么? 2.施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示,应如何正确表示? 3.流水作业法的主要特点有哪些?
选项
答案

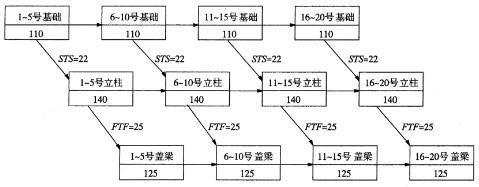

解析 【答案要点】 1.施工单位的20个桥墩的流水工期计算式是错误的,应该是:22+20*28+25=607(天)。 2.每5个桥墩合并简化后,1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110天后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为: 3.流水作业法的主要特点是:(1)必须按工艺专业化原则成立专业作业队(班组),实现了专业化生产,有利于提高劳动生产率,保证工程质量;(2)专业化作业队能够连续作业,相邻作业队的施工时间能最大限度地搭接;(3)尽可能地利用了工作面进行施工,工期比较短;(4)每天投入的资源量较为均衡,有利于资源供应的组织工作;(5)需要较强的组织管理能力。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0607秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
