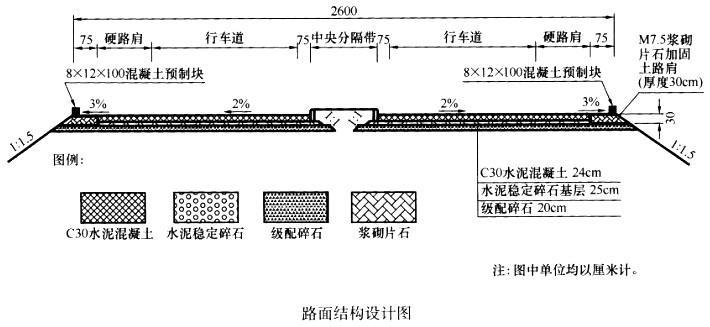

问题 背景资料 某施工单位承接了长68km的平原区新建高速公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示。 路面结构设计图施工单位采用中心站集中拌和法施工水泥稳定碎石基层,采用轨道式摊铺机施工面层。在进行混凝土面层铺筑前,施工单位做的准备工作有:模板的加工与制作测量放线、模板支立、摊铺机就位和调试。现将施工单位的部分技术要点摘录如下:①确定基层水泥用量:根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%;②施工中采用一次性塑料模板;③模板拆除应在混凝土抗压强度不小于5.0MPa时方可进行;④根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;⑤混凝土入模前,应检查坍落度,控制在配合比要求坍落度1cm范围内;⑥清除接缝中夹杂的砂石等后,及时做灌浆处理。 问题 1.补充面层施工前准备工作的漏项。 2.改正背景中施工技术要点中的错误之处。 3.写出图中8*12*100预制块构筑物的名称和作用。 4.背景中,基层施工时拌料与整形应分别配置什么机械?
选项
答案
解析 1.【参考答案】漏项为:导线架设、铺设轨道。【考点解析】本题考查考生对水泥混凝土路面施工方法的掌握程度。混凝土路面轨道式摊铺机进行施工的准备工作有:1.提前做好模板的加工与制作,制作数量应为摊铺机摊铺能力的1.5~2.0倍模板数量,以及相应的加固固定杆和钢钎。2.测量放样:恢复定线,直线段每20m设一中桩,弯道段每5~10m设一中桩。经复核无误后,以恢复的中线为依据,放出混凝土路面浇筑的边线桩,用3寸长铁钉,直线每10m一钉,弯道每5m一钉。对每一个放样铁钉位置进行高程测量,并计算出与设计高程的差值,经复核确认后方可导线架设。3.导线架设:在距放样铁钉2cm左右处,钉打钢钎(以不扰动铁钉为准)长度约45cm,打入深度以稳固为宜。进行抄平测量,在钢钎上标出混凝土路面的设计标高位置线(可用白粉笔)应准确为2mm。然后,将设计标高线用线绳拉紧,拴系牢固,中间不能产生垂度、不能扰动钢钎,位置要正确。4.模板支立:依导线方向和高度立模板,模板顶面和内侧面应紧贴导线,上下垂直,不能倾斜,确保位置正确。模板支立应牢固,保证混凝土在浇筑、振捣过程中,模板不会位移、下沉和变形。模板的内侧面应均匀涂刷脱模剂,不能污染环境和传力杆钢筋以及其他施工设备。安装拉杆钢筋时,其钢筋间距和位置要符合设计要求,安装牢固,保证混凝土浇筑后拉杆钢筋应垂直中心线与混凝土表面平行。5.铺设轨道:轨道可选用12型工字钢或12型槽钢均可,一般只需配备4根标准工字钢长度即可,向前倒换使用,并应将工字钢或槽钢固定在0.5m*0.15m*0.15m的小型枕木上,枕木间距为1m。轨道应与中心线平行,轨道顶面与模板顶面应为一个固定差值,轨道与模板间的距离应保持在一个常数不变。应保证轨道平稳、顺直,接头处平滑、不突变。6.摊铺机就位和调试:每天摊铺前,应将摊铺机进行调试,使摊铺机调试为与路面横坡度相同的倾斜度。调整混凝土刮板至模板顶面路面设计标高处,检查振捣装置是否完好和其他装置运行是否正常。 2.【参考答案】①改正:施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板(不应使用木膜板和塑料模板等易变形的模板);②改正:模板拆除应在混凝土抗压强度不小于8.0MPa时,方可进行。【考点解析】本题考查考生对水泥混凝土路面施工方法的掌握程度。“③根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;④混凝土入模前,应检查坍落度,控制在配合比要求坍落度lcm范围内;⑤采用清除接缝中夹杂的砂、石等后,及时做灌浆处理。”叙述正确。 3.【参考答案】拦水带。汇集路面表面水,然后通过泄水口和急流槽排离路堤,保护边坡坡面不受路面表面水流冲刷。【考点解析】本题考查考生对路面排水设施的掌握程度。路面表面防排水设施由路拱横坡、路肩坡度和拦水带等组成。路面防排水的任务是迅速将降落在路面和路肩表面的降水排走,以免造成路面积水而影响安全。在路堤较高,边坡坡面未做防护而易遭受路面表面水流冲刷,或者坡面虽已采取防护措施但仍有可能受到冲刷时,应沿路肩外侧边缘设置拦水带,汇集路面表面水,然后通过泄水口和急流槽排离路堤。仔细读图可知,图中8*12*100预制块构筑物设置在路基两侧的加固路肩的外侧,顶宽8cm,高12cm。当路面地表水顺着2%路拱横坡及3%路肩横坡流到路基边缘时,就被该构筑物挡住了。每隔一定距离开口,将汇流水安全地排除到路基以外。 4.【参考答案】对于高速公路和一级公路,应配置专用稳定土集中厂拌机械拌制混合料;整形应配置平地机。【考点解析】本题考查考生对无机结合料基层施工方法的掌握程度。无机结合料稳定土可以在中心站用厂拌设备进行集中拌和,对于高速公路和一级公路,应采用专用稳定土集中厂拌机械拌制混合料。整形应配置平地机。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0672秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
