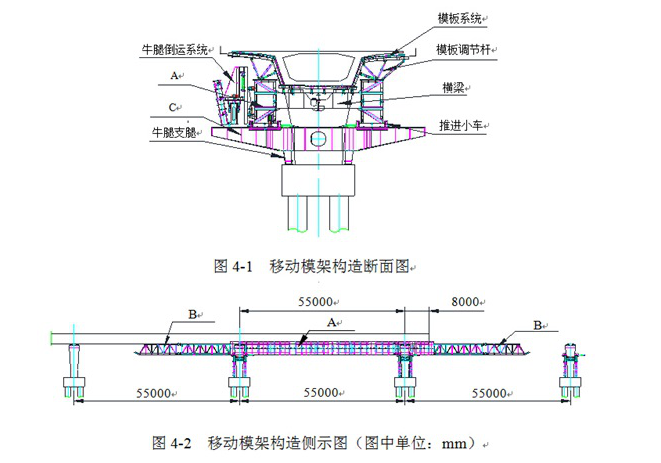

某施工单位承包了跨湖区某大桥的滩地引桥施工,该引桥全长2420m,共44孔,每孔跨径55m。上部结构为预应力混凝土连续箱梁,桥跨布置为四跨一联,采用MSS...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承包了跨湖区某大桥的滩地引桥施工,该引桥全长2420m,共44孔,每孔跨径55m。上部结构为预应力混凝土连续箱梁,桥跨布置为四跨一联,采用MSS55下行式移动模架施工,每联首跨施工长度为55m+8m,第2、3跨施工长度为55m,末跨施工长度为47m。 事件一:移动模架两主梁通过牛腿支承托架支撑在桥墩墩柱或承台上,模板系统由两主梁支承(如图4-1、图4-2所示)。首跨施工主要工序为:(1)移动模架安装就位、调试及预压;(2)工序D;(3)底模及支座安装;(4)预拱度设置与模板调整;(5)绑扎底板及腹板钢筋;(6)预应力系统安装;(7)内模就位;(8)顶板钢筋绑扎;(9)工序E;(10)混凝土养护、内模脱模;(11)施加预应力;(12)工序F;(13)落模拆底模;(14)模架纵移。 首跨施工完成后,开始移动模架,移动程序包括:(1)主梁(横梁)横向内移;(2)主梁(横梁)横向外移;(3)主梁(导梁)纵移过孔;(4)主梁(横梁)及模板系统就位;(5)解拆模板、降下主梁。 事件二:模板安装完毕后,施工单位在浇筑混凝土前,对其平面位置及尺寸、节点联系及纵横向稳定性进行了检查。 事件三:箱梁混凝土设计抗压强度为50MPa,施工过程中按规范与试验规程要求对混凝土取样制作边长为150mm的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为50.5MPa、51.5MPa、61.2MPa,第二组三块试件强度分别为50.5MPa、54.7MPa、57.1MPa,第三组三块试件强度分别为50.1MPa、59.3MPa、68.7MPa。 事件四:上部结构箱梁移动模架法施工中,施工单位采取了如下做法: (1)移动模架作业平台临边护栏用钢管制作,并能承受1000N的可变荷载,上横杆高度为1.2m; (2)模架在移动过孔时的抗倾覆系数不得小于1.5; (3)箱梁混凝土抗压强度评定试件采取现场同条件养护; (4)控制箱梁预应力张拉的混凝土试件采取标准养护。 事件五:根据交通运输部《公路桥梁和隧道工程施工安全风险评估指南(试行)》要求,施工单位对该桥梁施工进行了总体风险评估,总体风险评估为Ⅲ级,施工过程中对大桥施工安全风险评估实行动态管理。 1、写出图4-1、图4-2中构件
选项 A、B、C的名称。 2、事件一中,写出箱梁施工的主要工序D、E、F的名称。写出首跨施工完成后模架移动的正确顺序(用编号表示)。 3、事件二中,对安装完毕的模板还应进行哪些检查 4、分别计算或评定事件三中三组试件的混凝土强度测定值。 5、逐条判断事件四中施工单位做法是否正确,并改正错误的做法。 6、事件五中,是否需要对移动模架箱梁施工进行专项风险评估为进行安全风险评估动态管理,当哪些因素发生重大变化时,需要重新进行风险评估
答案
解析 1、 A是主梁(或主桁梁)、B是导梁(或鼻梁)、C是牛腿支承托架(或牛腿横梁)。 2、工序D是侧模安装就位,E是箱梁混凝土浇筑,F是预应力管道压浆及封锚。模架移动的正确顺序为:(5)、(2)、(3)、(1)、(4)。 3、还应检查顶部标高(或:顶部高程)、预拱度。 4、第一组试件强度测定值为:51.5MPa,第二组试件强度测定值为:(50.5+54.7+57.1)/3=54.1MPa,第三组试件数据无效,不能用于强度测定。 5、(1)正确;(2)正确; (3)错误,更正为“箱梁混凝土抗压强度评定试件应采取试验室标准养护”; (4)错误,更正为“控制箱梁预应力张拉的混凝土试件应采取现场同条件养护”。 6、需要进行专项风险评估。当工程设计方案、施工方案、工程地质、水文地质、施工队伍等发生重大变化时,应重新进行风险评估。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0519秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
