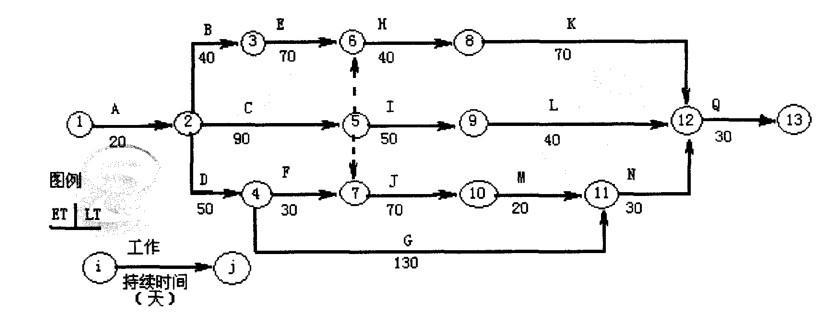

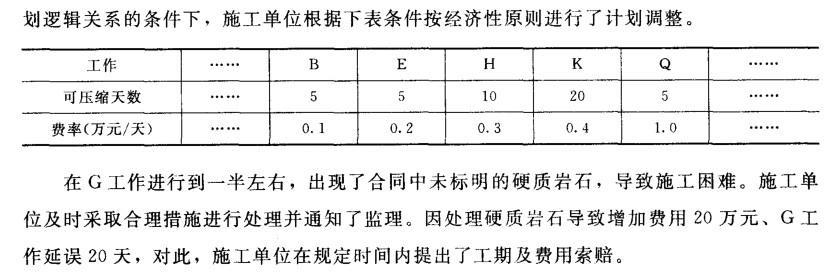

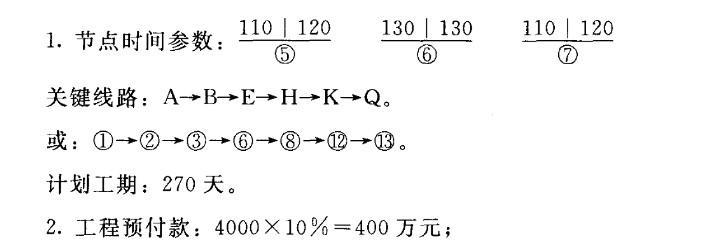

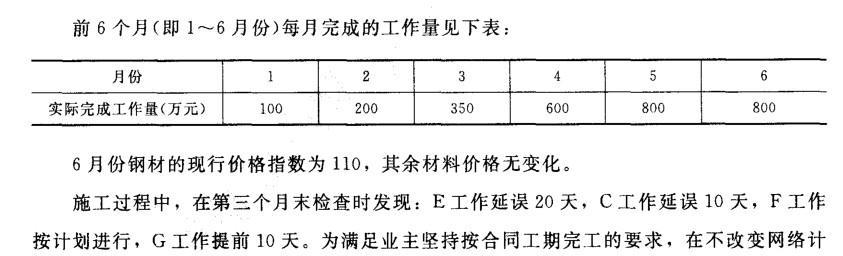

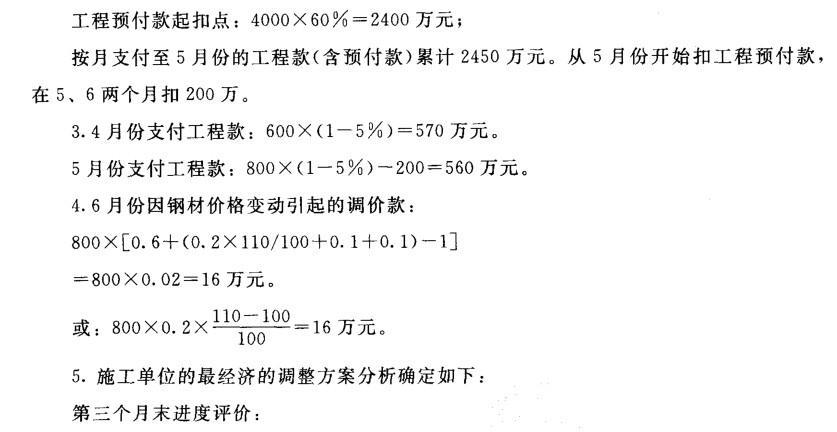

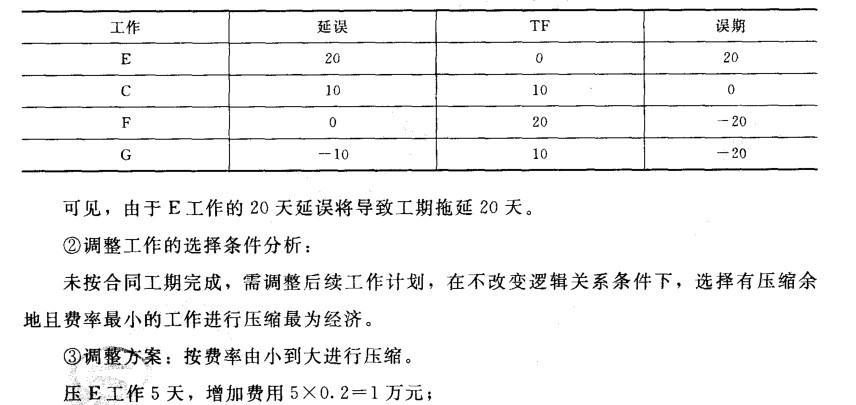

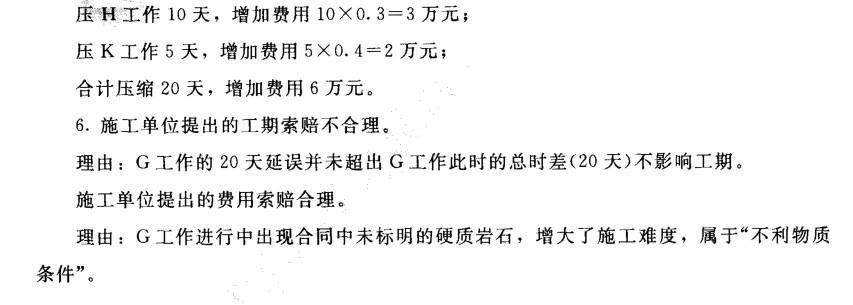

1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关 键线路;确定计划工期。 2.列式计算本工程预付款及其起扣点金额。工...

作者: rantiku 人气: - 评论: 0
问题 1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关 键线路;确定计划工期。 2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少 万元? 3.列式计算4月份及5月份的工程进度支付款。 4.列式计算6月份的调价款。 5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。 6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否 合理,并说明理由。
