施工单位承建了某双线五跨变截面预应力混凝土连续钢结构桥梁,桥长612m,跨径布置为81m+3*150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单...

作者: rantiku 人气: - 评论: 0

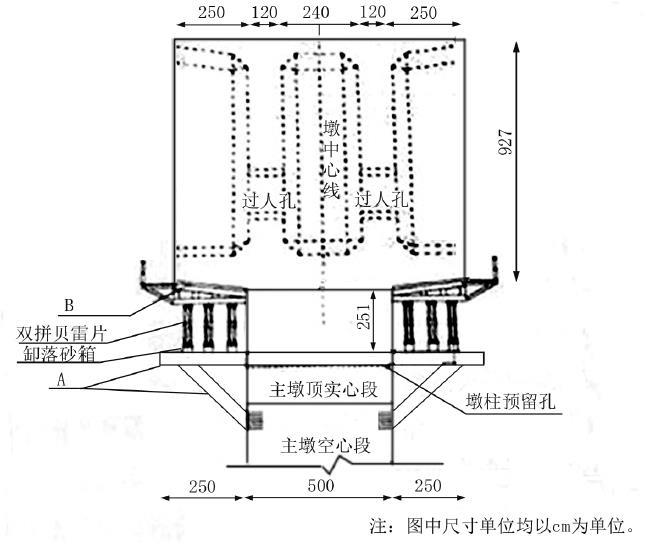

问题 施工单位承建了某双线五跨变截面预应力混凝土连续钢结构桥梁,桥长612m,跨径布置为81m+3*150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥为处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。 施工中发生如下事件: 事件一:根据本桥的地址、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下。 事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方编制完成后,由项目部组织审核,项目总工签字后报监理单位。 事件三:0号、1号块混凝土施工拟采用两次浇筑的方案: 第一次浇筑高度5.27m,主要工艺流程:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护; 第二次浇筑高度4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。 事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇灌。 <1> 、说明图中
选项 A和B的名称。 <2> 、根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。 <3> 、事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。 <4> 、指出事件三中工艺流程E、F、G、H的名称。 <5> 、事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?
答案
解析 <1> 、A是底模支架(工字钢),B是底模板。 <2> 、需要采取临时固结。 对于连续箱梁,梁与墩未固结在一起,施工时,两侧悬浇施工难以保持绝对平衡,必须在施工中采取临时固结措施,使梁具有抗弯能力。临时固结一般采用在支座两侧临时加预应力筋,梁和墩顶之间浇筑临时混凝土垫块。将梁固结在桥墩上,使梁具有一定的抗弯能力。在条件成熟时,再采用静态破碎方法,解除固结。 <3> 、C是计算书,D是相关图纸。施工单位应当组织专家对专项方案进行论证。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。报监理单位和建设单位,总监理工程师和建设单位项目负责人签字就方可实施。 <4> 、E是预压,F是安装内模板,G是人孔安设,H安装顶板翼板钢筋。 <5> 、(1)特种设备主要包括墩侧塔吊和专用电梯。 (2)①特种设备使用单位应当在设备投人使用前或者投人使用后30d内到设备所在地市以上的特种设备安全监督管理部门办理特种设备使用登记。 ②特种设备停用、注销、过户、迁移、重新启用应到特种设备安全监督管理部门办理相关手续。 ③特种设备作业人员必须持证上岗。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0414秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
