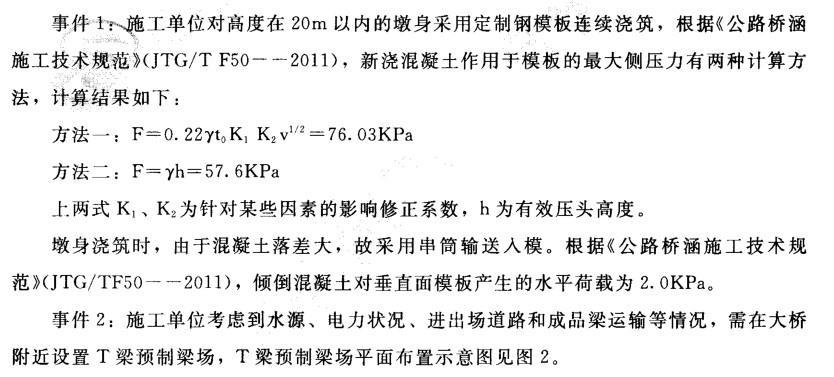

1.针对事件1,计算墩身混凝土浇筑时模板侧压力的最大值,并指出计算公式中的K1, K2分别是针对哪个因素的影响进行的修正。 2.根据大桥...

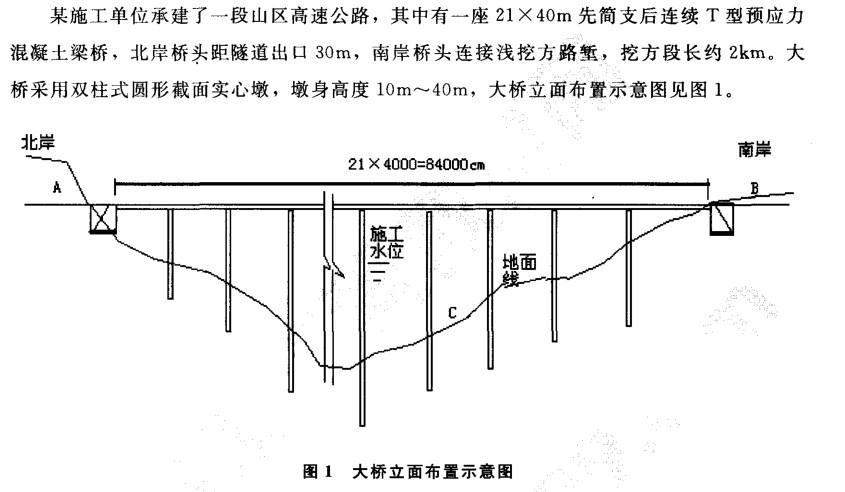

作者: rantiku 人气: - 评论: 0

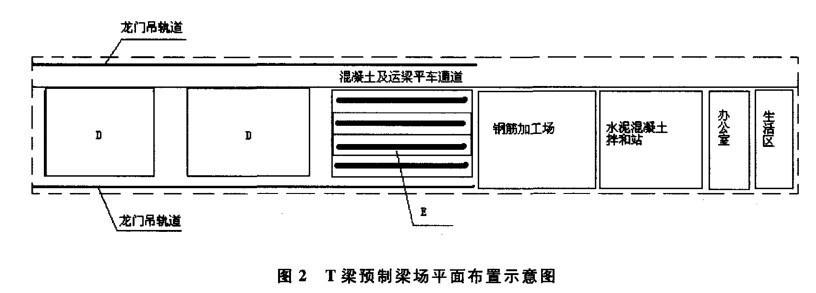

问题 1.针对事件1,计算墩身混凝土浇筑时模板侧压力的最大值,并指出计算公式中的K1, K2分别是针对哪个因素的影响进行的修正。 2.根据大桥的地形条件,针对图1的A、B、C位置,T梁预制梁场应设置在哪里合 适?说明理由。 3.写出T梁预制梁场示意图中区域D和E的名称。 4.在事件3中,施工单位拟采用的双导梁架桥机架设方法中下划线处描述的位置是否正确?如错误,请写出正确的位置。 5.在事件4中,施工单位对双导梁架桥机架设T梁前,在安全管理方面还缺少哪些主 要工作?

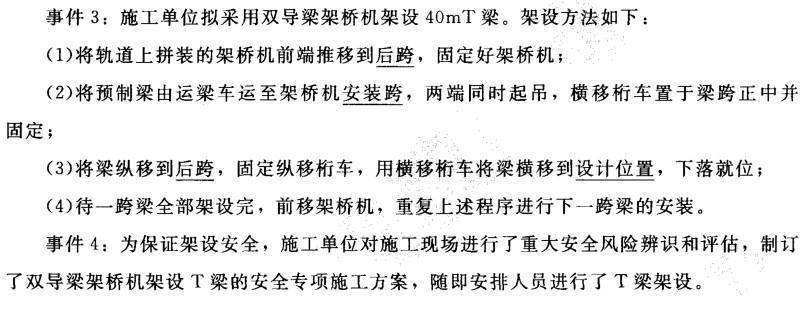

选项
答案
解析 1.新浇混凝土对模板的最大侧压力应取方法一计算的值(或取两种方法中的大值),F =76. 03KPa,所以 Pmsx = F+2. 0 = 78. 03KPa。 K1为外加剂(缓凝剂)影响修正系数,K2为塌落度影响修正系数。 (K1、K2含义可交换) 2.T梁预制场应设置在B处(南岸路基上)合适。因为A离隧道出口过近,不能建设预 制场地;C为桥下位置,且位于施工水位以下;B在浅挖方路堑地段,是设置T梁预制场 的合适位置。 3. D和E的名称分别是存梁区和制梁区(或预制台座)。 4.(1)不正确,应是安装跨; (2)不正确,应是后跨; (3)不正确,应是安装跨; (4)正确 5.缺少的主要工作有: (1)将专项方案报施工单位技术负责人、监理审查同意签字; (2)组织施工技术、指挥、作业人员进行培训; (3)在施工前进行技术和安全交底。
