A安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、燃气锅炉、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的冷...

作者: rantiku 人气: - 评论: 0
问题 A安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、燃气锅炉、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、燃气锅炉、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。

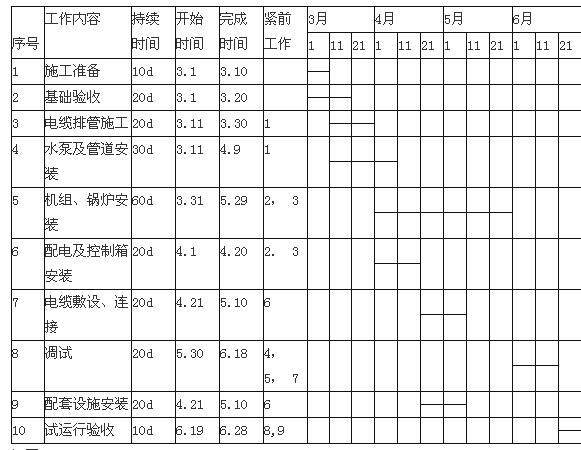

选项 A安装公司项目部进场后,编制了施工进度计划(见表1H420090—6)、预算费用计划及质量预控方案。对业主采购的冷水机组、燃气锅炉、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组、燃气锅炉等设备二次搬运到安装位置,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。 在施工中曾发生过以下3个事件。 事件一:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达16万元,项目部对B公司提出了警告,要求加快进度。 事件二:在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。 事件三:在分布式能源中心项目试运行验收中,有一台冷水机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。 施工进度计划 表1H420090—6 问题 1.项目部在验收水泵时应认真核对哪些技术参数 2.冷水机组二次搬运到安装位置后还有哪些安装工序 3.针对事件一,计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI,是否会影响总施工进度 4.在事件二中,项目部应如何变更设计图纸 水泵及管道安装施工进度偏差了多少天 是否大于总时差 5.在事件三中,项目部可提供哪些施工文件来证明不是安装质量问题
答案
解析 1.项目部在验收水泵时,应认真核对水泵的型号、流量、扬程、配用的电机功率,以免错用后达不到设计要求。 2.冷水机组二次搬运到安装位置后还有吊装就位、安装精度调整与检测、设备固定与灌浆、试运转和工程验收工序。 3.已完工程预算费用BCWP—1000m*120元/m=120000元 计划工程预算费用BCWS=1OOm*12*120元/m=144000元 费用绩效指数CPI=BCWP/ACWP一120000/160000=0.75 进度绩效指数SPI=BCWP/BCWS一120000/144000=0.83 CPI和SPI都小于1,电缆排管施工进度已落后,并在关键线路上,会影响总施工进度。 4.事件二中,项目部应填写设计变更申请单,交建设单位和监理单位审核后送设计单位进行设计变更。水泵和管道安装施工进度偏差了20天,总时差有50天,进度偏差小于总时差。 5.事件三中,项目部可提供的施工文件有:工程合同、设计文件、冷水机组安装技术说明书、施工记录。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0528秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
