渤海机电安装公司承包了30000m室外压力管道的安装工程,安装施工前履行了告之手续,书面告知提交了相关材料。该工程工期很紧,施工期间阴雨天较多。项目部...

作者: rantiku 人气: - 评论: 0

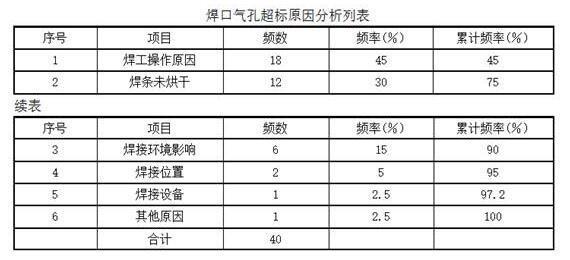

问题 渤海机电安装公司承包了30000m室外压力管道的安装工程,安装施工前履行了告之手续,书面告知提交了相关材料。 该工程工期很紧,施工期间阴雨天较多。项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。 专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下: 问题 1.压力管道安装施工前,书面告知应提交哪些相关材料? 2.在压力管道安装工程中,哪些工序为关键工序? 3.在管道焊接工序中,“三检制”应如何进行? 4.根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。分析焊接中产生气孔的主要原因。 5.项目部针对出现的焊接气孔质量问题,应采取哪些改进措施?
选项
答案
解析 1.安装单位应当在压力管道安装施工(含试安装)前履行告之手续。承担跨省长输管道安装的安装单位,应当向国家质检总局履行告之手续;承担省内跨市长输管道安装的安装单位,应当向省级质量技术监督部门履行告之手续;其他压力管道的安装单位,应当向设区的市级质量技术监督部门履行告之手续。 书面告知应提交的材料包括:《特种设备安装改造维修告知书》;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人员到岗、质控点位图); 工程合同;安装改造维修监督检验约请书;特种设备制造单位的资质证件。 2.在压力管道安装工程中,材料检验、管道焊接和管道试验为关键工序。 压力管道安装工程为主要工程,而材料检验、管道焊接和管道试验是主控项目。 主控项目是指对安全、卫生、环境保护和公众利益,以及对工程质量起决定性作用的检验项目。对于主控项目是要求必须达到的。如果达不到主控项目规定的质量指标或降低要求,就相当于降低该工程项目的性能指标,导致严重影响工程的安全性能。 主控项目包括的检验内容主要有:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等;结构的强度、刚度和稳定性等检验数据、工程性能检测。如管道的焊接、材质、压力试验等。 3.“三检制”就是自检、互检和专检相结合的质量检查制度。 (1)在管道焊接工序,焊工应首先进行自检,要检查坡口质量、组对质量、焊条烘干质量、焊机是否完好、焊接环境以及焊接过程中的自检等; (2)互检就是焊工或焊接组长之间的相互检查,尤其在自己没有把握的情况下一定要互检,防止自检判断的错误或者是漏检; (3)专检就是专职检查员对焊口焊接质量的抽查,尤其在焊接一开始或新手焊工或在不利环境下的焊接,要多抽查,确保焊接质量;对焊口质量的无损检测也属于专检,应及时跟上,及时发现问题及时解决。 4.(1)焊接气孔超标原因分析排列图如下图所示。 (2)管道焊缝气孔超标的主要原因是:焊工操作原因、焊条未烘干和焊接环境影响。 前两项加起来已经达到75%,为A类,是影响气孔质量的主要因素;而第三项占了15%,虽为B类因素,但影响也不可忽视。 5.项目部针对出现的焊接气孔质量问题,应采取的改进措施是: (1)针对焊工操作问题,要进行培训,使焊工掌握相应的焊接技术,淘汰经过培训还不能掌握相应技术的人员; (2)针对焊条未烘干问题,要加强焊条烘干管理,建立相应的制度和管理措施,没有经过烘干的焊条不得使用; (3)针对环境问题,主要是潮湿,应采取防潮、防雨措施。如对焊口处应烘干再焊,焊条储存在保温桶里,不使焊条受潮等; (4)针对其他几个问题,也要采取相应措施给予改进。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0471秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
