【背景资料】  A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】   A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。

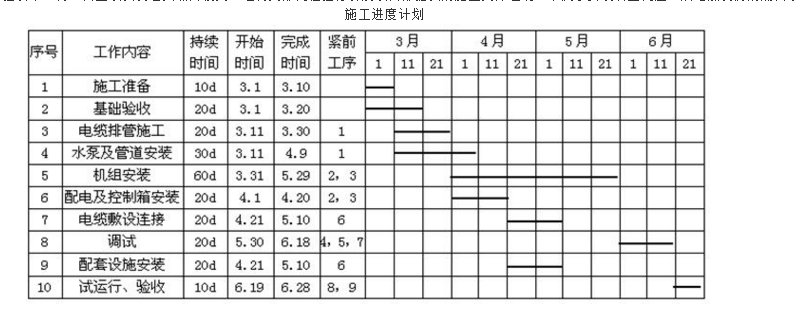

选项 A安装公司项目部进场后,编制了施工进度计划(见表5)、预算费用计划和质量预控方案。对业主采购的三联供自己、水泵等设备检查、结对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点、做好施工记录,保证安装质量,达到设计及安装说明书要求。   在施工中发生了以下3个事件:   事件1:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m,在3月22日结束时检测,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求加快施工进度。   事件2:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。   事件3:在分布式能源中心项目试运行验收中,有一台三联供机组员噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音设施,验收通过。 问题 1.业主采购水泵时应该考虑哪些性能参数? 2.三联供机组就位后,试运行前还有哪些安装步骤? 3.计算事件 1 中的 CPI 和 SPI 及其影响,请问是否影响总工期? 4.请问事件 2 中承包单位如何才能修改图纸?请问延误是否影响工期? 5.针对事件 3 中,施工单位需要哪些资料才能证明自己没有过错?
答案
解析 参考答案 1.业主采购水泵时应该考虑以下性能参数:P13 流量(1 分)、扬程(1 分)、轴功率(1 分)、转速(1 分)、效率(1 分)、必需的汽蚀余量(1 分))。 2.三联供机组就位后,试运行前还有以下安装步骤:P67 安装精度调整与检测(1 分)、设备固定与灌浆(1 分)、零件装配(1 分)、润滑与设备加油(1 分)。 3.事件 1 中预算单价 120 元/m,B 公司已完成电缆排管施工 1000m,可得: 已完工程预算费用 BCWP=1000m*120 元/m=120000 元(1 分); 已完工程实际费用 ACWP=160000 元; 计划工程预算费用 BCWS=(2000/20*12)m*120 元/m=144000 元(1 分); 所以: (1)事件 1 中的 CPI=BCWP/ACWP=120000/160000=0.75(1 分),说明费用超支(1 分)。P336-337 (2)事件 1 中的 SPI=BCWP/BCWS=120000/144000=0.83(1 分),说明进度延误(1 分)。P336-337 (3)影响总工期(1 分),理由:工作电缆排管施工在关键线路上,是关键工作,时差为 0,延误影响 总工期(1 分)。P335 4. (1)如发现设计有问题或因施工方面的原因要求变更设计,应提出设计变更,办理签认后方可更改(1 分)。重大设计变更由项目总工程师组织研究、论证后,提交建设单位组织设计、施工、监理单位进一步论 证、审核,决定后由设计单位修改设计图纸并出具设计变更通知书,还应附有工程预算变更单,经建设、监 理、施工单位会签后生效。(3 分)P316。 (2)不影响工期(1 分)。理由:水泵及管道安装工作在非关键线路上,是非关键工作,总时差为 50d; 原计划到 4 月 9 日完工,拖延到 4 月 29 日才完成,说明工作延误 20 天,延误时间没有超出总时差,所以不 影响工期。(1 分)P335 5.针对事件 3 中,施工单位证明自己没有过错需要以下资料:P430 施工图纸、设备技术资料、设计说明书、设计变更单及有关技术文件;合同。(6 分)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0428秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
