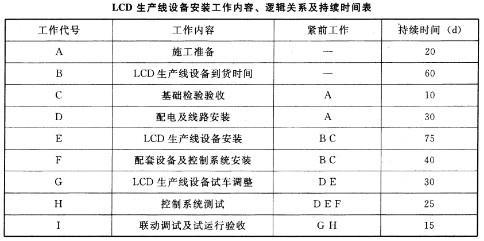

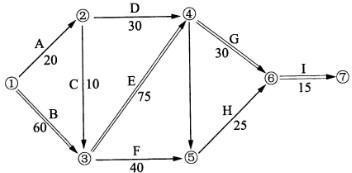

问题 【背景资料】 某设备安装公司承包LCD(液晶屏)生产线设备的施工安装,LCD生产线设备已由建设单位从国外采购,到达施工现场需60d。生产线的土建工程及机电配套工程(由某建筑公司承建)已基本完工。设备安装公司进场后,按合同工期要求,与建设单位、生产线设备供应商和建筑公司洽谈,编制了LCD生产线设备的安装进度计划(双代号网络图),其中LCD生产线设备的安装工作内容、逻辑关系及工作持续时间见下表。 安装公司在设备基础检验时,发现部分设备基础与安装施工图不符,建筑公司进行了整改,重新浇筑了混凝土基础,经检验合格,但影响了工作时间,使基础检验的时间用去了30d。LCD生产线设备在运输中,由于台风影响,使LCD生产线设备到达安装现场比计划晚了7d。安装公司按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 【问题】 1.绘出系统工程公司编制的LCD生产线设备安装进度计划(双代号网络图)。 2.分析影响工期的关键工作是哪几个?总工期需多少天? 3.基础检验工作增加到30d和LCD生产线设备晚到7d,是否影响总工期?说明理由。 4.如按合同工期完成,安装公司应如何进行工期调整?
选项
答案
解析 【答案要点】 1.系统工程公司编制的LCD生产线设备安装进度计划(双代号网络)如下: 2.影响工期的关键工作是:(1)LCD生产线设备的到货时间;(2)LCD生产线设备安装;(3)LCD生产线设备试车调整;(4)联动调试及试运行验收。总工期需180d。 3.(1)基础检验验收工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30天。(2)LCD生产线设备晚到7天,要影响总工期,因为该工作在关键线路上。 4.安装公司采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在LCD生产线设备安装,LCD生产线设备试车调整,联动调试及试运行验收的关键工作上赶工7d天,使工期按合同约定完成。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0542秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
