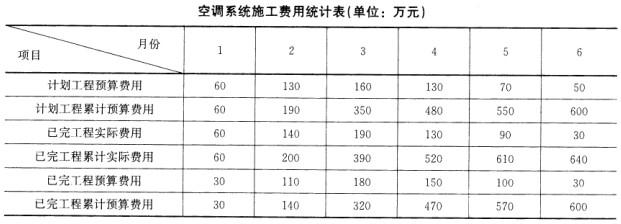

一、背景某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化...

作者: rantiku 人气: - 评论: 0
问题 一、背景 某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化产品,并且光源中心的洁净室内采用气体灭火系统。光源中心机电工程的空调系统预算费用为6 00万元,工期6个月,安装公司按月编制的预算费用和实际费用见下表。 二、问题 1.分析空调工程第2个月的累计费用偏差和累计进度偏差。 2.分析空调工程第5个月的累计费用偏差和累计进度偏差。 3.试计算并分析该工程第2个月和第5个月的费用执行效果指数。 4.空调系统施工在技术管理上可采取哪些措施进行纠偏?
选项
答案
解析 三、分析与参考答案 1.该工程进行到第2个月时: 费用偏差=已完工程累计预算费用-已完工程累计实际费用=140-200=-6 0万元进度偏差=已完工程累计预算费用-计划工程累计预算费用=140-190=-5 0万元结果说明合同执行到第2个月时,费用超支6 0万元,进度拖后5 0万元。 2.工程进行到第5个月时: 费用偏差=已完工程累计预算费用-已完工程累计实际费用=570- 610=-40万元进度偏差=已完工程累计预算费用-计划工程累计预算费用=57 0-550=20万元结 果说明合同执行到第5个月时,费用超支40万元,进度提前2 0万元。 3.该 工程进行到第2个月时: 费用执行效果指数:CIP=已完工程预算成本/已完工程实际成本该工程进行到第2个月时:CIP =140/200=70%。表示第2个月的费用效益较差、效率较低。 该工程进行到第5个月时:CIP=570/610=93. 4%。 表示5月份的费用效益比2月份有了较大提高,但效率还是偏低。 4.空调系统施工在技术管理上可对洁净空调系统、BA系统施工方案优化,做技术经济分析后加以选择,对BA系统智能化产品分析后加以选择。
