背景资料:某机电工程公司通过投标总承包了一工业工程,主要内容包括:施工基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前...

作者: rantiku 人气: - 评论: 0

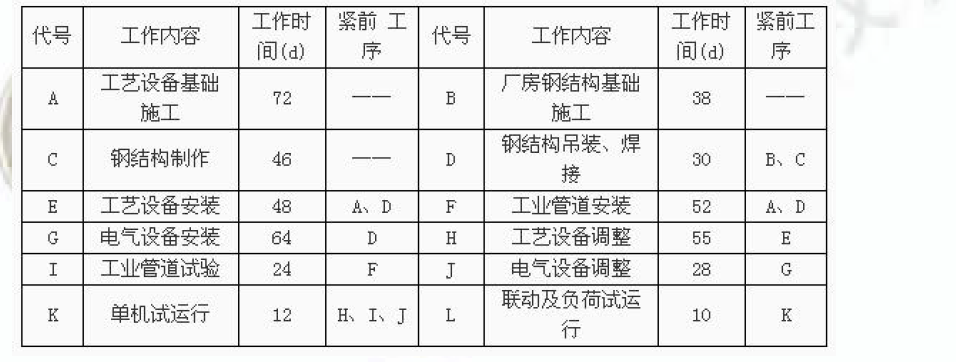

问题 背景资料: 某机电工程公司通过投标总承包了一工业工程,主要内容包括:施工基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见下表)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。工程施工中,由于工艺设备是首次安装,经多次调试后才达到质量要求,致使项目部工程用费超支,工期拖后。在150 天时,项目部用赢得值法分析,取得了3 个数据:已完成工程预算费用3500 万元,计划工程预算费用4000 万元,已完工程实际费用为4500 万元。 背景资料: 某机电工程公司通过投标总承包了一工业工程,主要内容包括:施工基础施工、厂房钢结构制作和吊装、 设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施 工进度计划,编制了各项工作逻辑关系及工作时间表(见下表)。该项目的厂房钢结构选用了低合金结构 钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。工程施工中,由于工艺设备是首次安装, 经多次调试后才达到质量要求,致使项目部工程用费超支,工期拖后。在150 天时,项目部用赢得值法分 析,取得了3 个数据:已完成工程预算费用3500 万元,计划工程预算费用4000 万元,已完工程实际费 用为4500 万元。 问1:根据表找出该项目的关键工作?并计算出总工期。 问2:计算第150 天时的进度偏差和费用偏差?
选项
答案

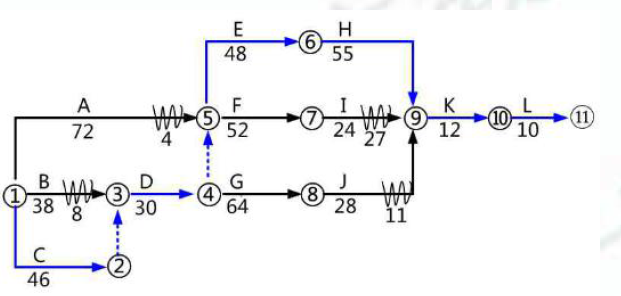

解析 1.关键工作为:钢结构制作—钢结构吊装、焊接—工艺设备安装—工艺设备调整—单机试运行-- 联动及负荷试运行画出网络图如下: 关键路线为:C → D → E → H → K → L。所以总工期:46+30+48+55+12+10=201 天 2.①进度偏差(SV)= 已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=3500-4000=-500(万元)< 0,说明进度落后; ②费用偏差(CV)= 已完工作预算费用(BCWP)-已完工作预算费用(ACWP)=3500-4500=-1000( 万元) < 0,说明费用超支。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0765秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
