【背景资料】某安装公司承包了一宾馆的空调系统及电梯的施工,空调系统计划投资600万元,工期6个月,安装公司编制的月计划,施工费用和实际发生的费用如表1...

作者: rantiku 人气: - 评论: 0

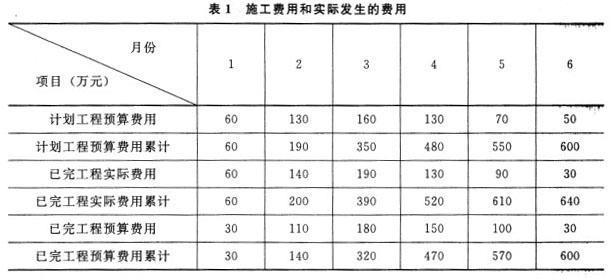

问题 【背景资料】 某安装公司承包了一宾馆的空调系统及电梯的施工,空调系统计划投资600万元,工期6个月,安装公司编制的月计划,施工费用和实际发生的费用如表1所示。 施工过程中,发生下列事件:事件一:空调系统施工时,因施焊引发火灾,由于未编制应急预案,措施不力,造成2人重伤的事故。事件二:空调系统调试考核时仅考核了空气的温度,防排烟系统的风量与正压符合设计和消防要求,因在夏季调试,仅作带冷源试转8h。事件三:电梯施工时,有些需持证上岗的特种专业人员无上岗证件。主电源开关未按规定施工。 【问题】 1.计算空调工程第5个月的累计费用偏差,累计进度偏差。 2.应急预案编制应包括哪些内容?本次事故属哪类事故? 3.事件二中空调系统考核存在哪些缺陷? 4.电梯安装时,除应持有电梯安装许可证外,哪些工种还应持特种作业上岗证上岗? 5.电梯主电源开关安装必须符合哪些规定?
选项
答案
解析 【答案要点】 1.该工程第5个月:费用偏差=已完工程累计预算费用-已完工程累计实际费用=570-610=-40万元。进度偏差=已完工程累计预算费用-计划工程累计预算费用=570-550=20万元。即费用超支40万元,进度提前20万元。 2.应急预案的主要内容:应急工作的组织及相应职责;可依托的社会力量(如消防,医院等)救援程序;内、外部信息交流的方式和程序;危险物资信息及对紧急状态的识别及发生事故时的应对措施;应急避险的行动程序(撤离逃生路线图);相关人员的应急培训程序。本次事故属于一般事故。 3.事件二中空调系统考核仅考核了空气温度、防排烟系统的风量与正压符合设计及消防要求,还缺少对相对湿度、气流速度、噪声和空气洁净度能否达到设计要求的考核。因事件中为夏季考核,故仅作带冷源运转8h是可以的。 4.因为安装电梯时除电工外,还应有钳工、焊工、起重工、架子工等,这些工种中,电工、焊工、起重工、架子工均属特殊工种,应持证上岗。 5.主电源开关安装必须以确保电梯安全及应急方便为前提。故主电源开关安装时必须符合下列规定:主电源开关应能够切断电源正常使用情况下最大电流;该开关应能从机房入口处方便地接近。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0544秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
