某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32 000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010...

作者: rantiku 人气: - 评论: 0

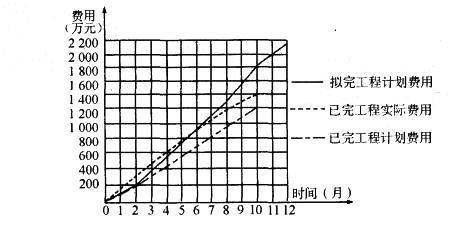

问题 某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32 000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010年8月开工,2011年7月竣工,计划总费用2 100万元。 施工过程中项目部绘制了进度和费用的S形曲线,见下图,对工程进度和费用偏差进行分析,通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了10小时带冷源的试运转。 工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和检测单位的合法身份证明及资质等级证明文件等资料,申请备案。 1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。 2.通风空调系统调试中还有哪些考核指标? 3.建设方申请消防竣工验收备案是否正确?说明理由。 4.消防竣工验收还应提交哪些资料?
选项
答案
解析 1.从图中已知第10个月时,拟完工程计划费用是1 800万元,已完工程实际费用是1 400万元,已完工程计划费用是1 200万元。 进度偏差(SV) =已完工作预算费用(BCWP)-计划工作预算费用(BCWP) = 1 200-1 800 =-600(万元) 说明实际进度落后计划日进度600万元。 费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP) =1 200-1 400 =-200(万元) 说明项目运行超出预算费用200万元。 2.系统调试主要考核室内的空气温度、相对湿度、气流速度、噪声或空气的洁净度能否达 到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否负荷设计和消防的规定。 3.不正确。原因是博物馆面积为32 000m2大于20 000m2,建筑面积大于20 000m2的博物馆要申请消防验收,所以必须向消防机构申请验收而不是备案。 4.申请消防验收应当提交的资料: ①建设工程消防验收申报表; ②工程竣工验收报告; ③消防产品质量合格证明文件; ④有防火性能要求的建筑构件、建筑材料、室内装修装饰材料符合国家标准或者行业标谁 的证明文件、出厂合格证; ⑤消防设施,电气防火技术检测合格证明文件; ⑥施工、工程监理、检测单位的合法身份证明和资质等级证明文件。 所以本题还应提供建设工程消防验收申报表;消防产品质量合格证明文件;消防设施,电气防火技术检测合格证明文件等资料。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1839秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
