问题 根据《建设工程工程量清单计价规范》GB 50500—2013,采用清单计价的某部分分项工程,招标控制价的综合单价为350 元,承包人投标报价的综合单价为300 元,该工程投标报价总的下浮率为5%。结算时,该分部分项工程工程量比招标工程量清单工程量增加了16%,且合同未确定综合单价调整方法,则对该综合单价的正确处理方式是(  )。
选项 A.不做任何调整 B.调整为257 元 C.调整为282.63 元 D.调整为345 元
答案 A

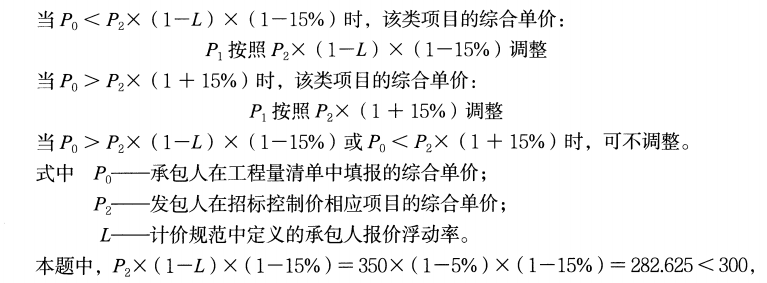

解析 确定新的综合单价,即P1 确定的方法,一是发承包双方协商确定,二是与招标控制价相联系,当工程量偏差项目出现承包人在工程量清单中填报的综合单价与发包人招标控制价相应清单项目的综合单价偏差超过15% 时,工程量偏差项目综合单价的调整可参考以下公式:
