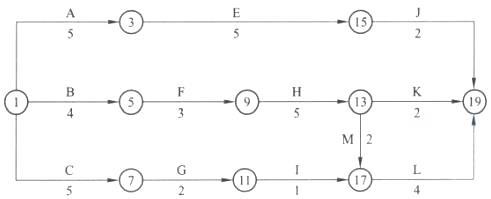

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,设计计划中工作C、工作H和工...

作者: rantiku 人气: - 评论: 0
问题 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示: 由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。 工作G完成后,由于业主变更施工图纸,使工作I停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。 问题: (1)绘出调整后的网络进度计划图。 (2)如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。 (3)为减少机械闲置,工作C应如何安排?并说明理由。 (4)施工单位向业主索赔赶工费3万元是否成立?并说明理由。
选项
答案
解析 (1)调整后的网络进度计划如下图所示: (2)闲置2个月。 理由:1)如果各项工作均按最早时间开始,工作C最早完成时间为5月,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月; 2)工作H的最早完成时间是12月,工作J最早开始时间为第12个月,则工作H与工作J之间机械不闲置;所以,该起重吊装机械共闲置2个月。 (3)为了减少机械闲置时间,如果工作C开始时间往后推2个月开始。 理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。 (4)施工单位向业主索赔赶工费3万元不成立。 工作I总时差为6个月,目前停工待图1个月,并不影响总工期,故工作I不需要赶工也能按合同工期完工。
