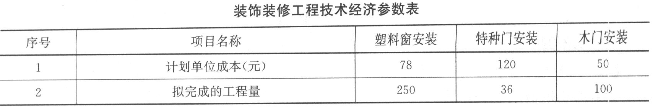

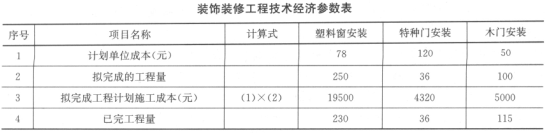

问题 某城市图书馆工程项目,结构主体已施工完成,目前进行装饰装修工程的施工,其中门窗子分部工程中有塑料门窗安装、特种门安装、门窗玻璃安装三个分项工程,在上个月的施工中,主要技术经济参数如下表所示。 【问题】:(1)简述项目成本控制过程。 (2)项目经理部如何进行成本控制。 (3)施工项目成本控制内容。 (4)判定工程中塑料窗安装、特种门安装、木门安装的施工成本偏差、进度偏差。
选项
答案
解析 (1)工程项目建设中,成本控制是工程管理中的核心内容之一,也是保障工程项目建设是否顺利进行的重要措施。在项目成本控制中,应包括成本预测、成本计划、施工成本的形成、施工成本核算、施工成本分析、施工成本考核和编制成本报告等内容。如何科学有效进行施工项目的成本控制,成本控制的方法尤为重要。 (2)项目经理部应建立以经理部为中心的成本控制体系,按照岗位和作业层进行成本目标分解,明确成本责任,建立严格的奖罚制度,充分调动大家的主动性和能动性,积极进行成本控制工作,完成成本控制目标。 (3)施工项目成本控制的主要内容包括:材料费的控制;人工费的控制;机械费的控制;管理费的控制等内容,并采取全面控制的管理原则进行控制。 (4)进行成本控制的确定: 1)完成表格的各项数据: 2)判定工程中塑料窗安装、特种门安装、木门安装的施工成本偏差: 塑料窗安装施工成本偏差:15180-17940=-2760元,成本节支2760元; 特种门安装施工成本偏差:4968-4320=648元,成本超支648元; 木门安装施工成本偏差:7130-5750=1380,成本超支1380元。 3)判定工程中塑料窗安装、特种门安装、木门安装的进度偏差: 塑料窗安装施工进度偏差:17940-19500=-1560元,工程进度滞后; 特种门安装施工进度偏差:4320-4320=0元,工程进度与计划一致; 木门安装施工进度偏差:5750-5000=750,工程进度提前。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1215秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
