某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《...

作者: rantiku 人气: - 评论: 0

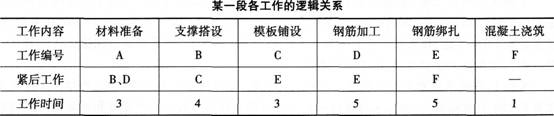

问题 某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—2013—201)签订了施工承包合同。工程施工过程中发生了下列事件: 事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。 事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见下表。 事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。 事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。 问题 1.事件1中,建筑物细部点定位测设有哪几种方法 本工程最适宜采用的方法是哪一种 2.根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。 3.事件3中,顺序列出新增构造柱钢筋安装的过程。 4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含哪些分部工程
选项
答案
解析 1.事件1中,建筑物细部点定位测设方法有直角坐标法、极坐标法、角度交会法、距离交会法。 本工程最适宜采用的方法是直角坐标法。 2.根据事件2表中给出的逻辑关系,绘制的双代号网络计划如下图所示。 该网络计划图的工期=(3+4+3+5+1)d=16d。 3.新增构造柱钢筋安装的过程:定位→弹线→钻孔→植筋→柱钢筋绑扎→主筋绑扎→成型验收。 4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含的分部工程:电梯工程、地下防水工程、给水排水工程、地面工程、消防工程、地基与基础工程、建筑屋面工程、采暖工程等。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0838秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
