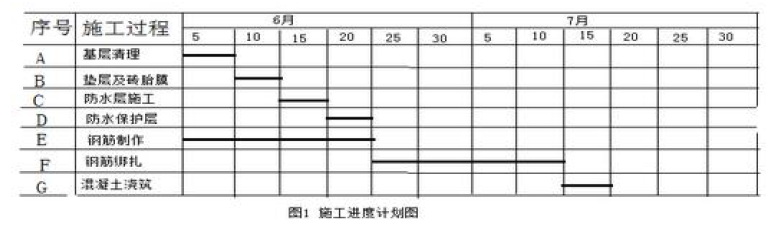

问题 某工程基础底板施工,合同工期50d,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1),底板施工暂未考虑流水施工,在施工准备和施工过程中发生了下事件。 事件一:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15d,内完成了2700 吨钢筋制作(工效为4.5 吨/人?工日)。 问题: 计算事件三中钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?
选项
答案
解析 劳动力投入量:2700/(15*4.5)=40(人) 编制劳动力需求计划时,需要考虑的参数:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间等。 劳动力投入量=劳动力投入总工时/(班次/日*工时/班次*活动持续时间)。
