背景某建筑公司(乙方)与某学校(甲方)签订了教学楼承建合同,合同约定工期奖罚条件:乙方提前完成该工程1周,甲方奖励乙方10万元,若乙方延误总工期1周,...

作者: rantiku 人气: - 评论: 0

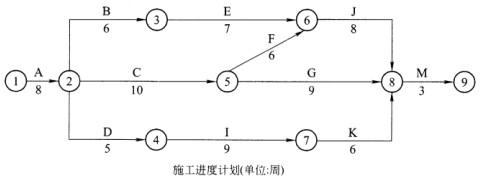

问题 背景 某建筑公司(乙方)与某学校(甲方)签订了教学楼承建合同,合同约定工期奖罚条件:乙方提前完成该工程1周,甲方奖励乙方10万元,若乙方延误总工期1周,则扣除乙方工程款10万元。合同中约定:施工中实际工程量超过计划工程量10%以上时,超出部分按单价的90%计算。双方就施工进度计划达成一致,如下图所示: 在施工过程中发生如下事件:事件一:A工作为土方开挖工程,原合同土方量为400m3,因设计变更实际土方量为450m3(原定单价为75元/m3)。事件二:B工作为基底换填,施工中乙方为保证施工质量,将换填范围适当扩大,致使计划换填土方量由250m3增加到300m3,工作时间增加1周。事件三:C工作施工完成后,甲方认为地下管线位置与设计图纸不符,经剥露检查确实有误,延误工期2周,发生费用1.5万元。事件四:I工作施工过程中,发现甲方提供施工设计图纸存在错误,修改设计及完善图纸造成乙方施工进度拖延3周,发生费用3万元。事件五:G工作为甲指分包项目,在施工过程中由于指定分包租赁的设备出现故障,使G工作施工拖延2周,发生费用1万元。乙方针对上述五事件向甲方提出工期和费用索赔。 问题 (1)该工程计划工期为几周?并指出关键线路(工作法表示)。 (2)上述五个事件中,分别分析乙方工期、费用索赔是否成立?为什么?如成立,并给出乙方可获得的具体索赔周数和金额。 (3)上述事件发生后,该工程实际工期为多少周?按工期奖罚条款甲方应奖励或扣除乙方工程款多少万元?
选项
答案
解析 (1)该工程计划工期为35周;工作法表示的关键线路为:A→C→F→J→M。 (2)各事件索赔原则如下:事件一:工期、费用索赔均成立;理由:A工作是关键线路上的关键工作,由于工作量变化原因导致的工期与费用增加,属甲方应负的责任。按照A工作原计划工期8周完成400m3,则每周完成50m3,现实际工程量增加50m3,相应工期增加1周,乙方可获得的工期索赔为1周。由于实际工程量增加计划工程量10%,单价予以调整,所以乙方可获得增加工程费用为:75*40+75*10*0.9=3675元。事件二:工期、费用索赔均不成立;理由:乙方为了保证工程质量而采取的措施,属乙方施工技术措施,故索赔不成立。事件三:工期、费用索赔均不成立;理由:再次剥离检查,如合格,则工期、费用损失由甲方承担;如不合格,则工期、费用均由乙方承担。事件四:工期索赔不成立,费用索赔均成立;理由:设计图纸错误导致的工期延误及费用损失,属业主责任。但I工作在非关键线路上,虽延误3周,但对总工期无影响,故工期索赔不成立。乙方可获得的费用索赔为3万元。事件五:工期、费用索赔均不成立;理由:G工作为甲指分包项目,既然为分包,既与乙方签订分包合同,乙方对其负有总包责任。事件五的索赔应为乙方向分包方提出的索赔,而不是乙方向甲方提出索赔。 (3)上述事件发生后,该工程实际工期为38周。原计划工期为35周,甲方应承担的工期索赔1周,乙方完成该工程时间应为36周。实际工期为38周,故甲方扣除乙方工程款20万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0544秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
