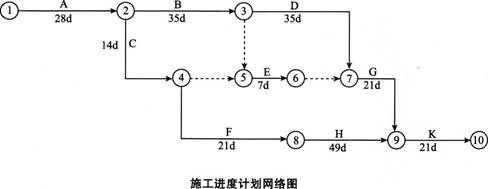

某建筑工程施工进度计划网络如下图所示。施工中发生了以下事件:事件1:A工作因设计变更停工10d。事件2:B工作因施工质量问题返工,延长工期...

作者: rantiku 人气: - 评论: 0
问题 某建筑工程施工进度计划网络如下图所示。 施工中发生了以下事件: 事件1:

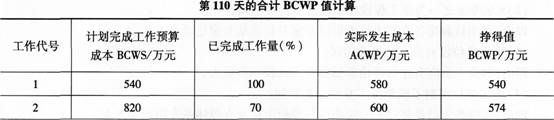

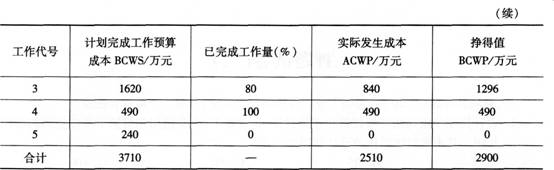

选项 A工作因设计变更停工10d。 事件2:B工作因施工质量问题返工,延长工期7d。 事件3:E工作因建设单位供料延期,推迟3d施工。 事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。 统计数据见下表。 问题 1.本工程计划总工期和实际总工期各为多少天 2.施工总承包单位可否就事件1~3获得工期索赔 分别说明理由。 3.施工现场焊、割作业的防火要求有哪些 4.计算截止到第110天的合计BCWP值。 5.计算第110天的成本偏差CV值,并做CV值结论分析。 6.计算第110天的进度偏差SV值,并做sV值结论分析。
答案
解析 1.本工程计划总工期=(28+35+35+21+21)d=140d,实际总工期=(140+10+7)d=157d。 2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由如下: (1)事件1可以获得工期索赔。 理由为:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。 (2)事件2不可以获得工期索赔。 理由为:B工作是因施工质量问题返工,应由施工总承包单位承担责任。 (3)事件3不可以获得工期索赔。 理由为:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差,不影响工期。 3.施工现场焊、割作业的防火要求为: (1)焊工必须持证上岗,无证者不准进行焊、割作业。 (2)属一级、二级、三级动火范围的焊、割作业,未经办理动火审批手续,不准进行焊割。 (3)焊工不了解焊、割现场的周围情况,不得进行焊、割。 (4)焊工不了解焊件内部是否有易燃、易爆物时,不得进行焊、割。 (5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗,或未排除危险之前,不准进行焊、割。 (6)用可燃材料作保温层、冷却层、隔声、隔热设备的部位,或火星能飞溅到的地方,在未采取切实可靠的安全措施之前,不准焊、割。 (7)有压力或密闭的管道、容器,不准焊、割。 (8)焊、割部位附近有易燃易爆物品,在未做清理或未采取有效的安全防护措施前,不准焊、割。 (9)附近有与明火作业相抵触的工种在作业时,不准焊、割。 (10)与外单位相连的部位,在没有弄清有无险情,或明知存在危险而未采取有效的措施之前,不准焊、割。 4.计算截止到第110天的合计BCWP值(见下表)。 截止到第110天的合计BCWP值为2900万元。 5.第110天的成本偏差CV=BCWP-ACWP=(2900-2510)万元=390万元。 CV值结论分析:由于成本偏差为正,说明成本节约390万元。 6.第110天的进度偏差SV=BCWP-BCWS=(2900-3710)万元=-810万元。 SV值结论分析:由于进度偏差为负,说明进度延误了,落后810万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0937秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
