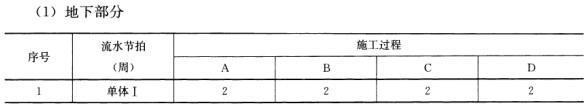

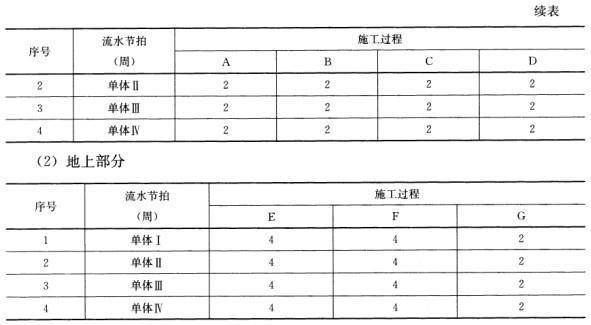

背景资料:某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下: 问题: 1.分别指出地下部分、地上部分各自最适合采用的流水施工组织形式,并列式计算各自的流水施工工期。 2.除问题1中采用的流水施工组织形式外还有哪些形式?并简要说明其特点。 3.如果地上、地下均采用最适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间,并给出分析过程。 4.试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。
选项
答案
解析 1.【参考答案】(1)地下部分适合采用等节奏流水施工施工过程:N=4施工段数:M=4流水步距:K=2工期T地下=(M+N-1)*K=(4+4-1)*2=14(周)。(2)地上部分适合采用成倍节拍流水施工(异节奏流水施工)施工过程:N=3施工段数:M=4流水步距:K=min(4、4、2)=2专业队数:b1=4/2=2b2=4/2=2b3=2/2=1总队数N'=2+2+1=5工期T地上=(M+N'-1)*K=(4+5-1)*2=16(周)。【考点解析】首先审题,地下部分四个施工过程的流水节拍相等,均为2周,故最适合组织等节奏流水施工。地上部分三个施工过程的流水节拍不相等,可组织异节奏流水施工,也可组织无节奏流水施工。仔细观察,地上部分的三个施工过程其流水节拍分别为4、4、2,存在最大公约数2,所以地上部分组织成倍节拍流水施工是最理想的,属异节奏流水施工。等节奏流水施工的工期=(M+N-1)*K成倍节拍流水施工的工期=(M+N'-1)*KM——施工流水段数量;N——施工过程数量;N'——施工队数量(成倍节拍流水施工时,施工队数量大于施工过程数量);K——流水步距。 2.【参考答案】除了问题1中等节奏流水施工、异节奏流水施工外,还有无节奏流水施工。无节奏流水施工的特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相信施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段间可能有间隔时间。【考点解析】问题1中采用了等节奏流水施工、异节奏流水施工,此外还剩下的就是无节奏流水施工这种形式了。至于无节奏流水施工的特点,无非就是如下四条:(1)各施工过程在各施工段的流水节拍不全相等;(2)相信施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段间可能有间隔时间。考试出题往往都有比较极端的情形,比如这一知识点,通常要么考无节奏流水施工、要么就是考等节奏流水施工。当然了,成倍节拍流水施工虽然归类到异节奏流水施工里,但其特点和组织方式更像是一种另类的等节奏流水施工。 3.【参考答案】最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6(周)。分析:地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2、2、2、2周,其中第一个施工段在第2周末结束后,即开始进入地上部分施工。【考点解析】所谓搭接时间,其实就是实施现场俗称的“打时间差”的概念。针对本案例,如地下部分施工完毕后再开始地上部分施工,其总计施工时间为基准值。如果在地下部分施工过程中某时点提前开始地上部分施工,相当于提前插入地上部分施工,这样就节省了总的施工时间。相对于基准值来说节省的时间就是搭接时间,也就是在地下部分施工完毕时间前提前插入的这一段时间就是最大限度的搭接时间。由此,本案例中最大限度的搭接时间,应该是第一个施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,从插入时点至地下部分其他施工段各施工过程全部施工完毕为止的这一段时间即为地下部分、地上部分最大限度的搭接时间。 4.【参考答案】(1)工程整体施工进度计划如下图: (2)当按第3问的流水施工组织方式,即第一幢地下工程完成后即插入进行地上工程施工,则总工期应按如下式计算:T=T地下+T地上-搭接时间=14+16-6=24(周)【考点解析】这是一道典型的进度管理题,有一定的难度。主要考核对流水施工进度计划的绘制方法和流水施工总工期的计算。在本案例中,地下部分为等节奏流水施工,故专业队数等于施工过程数;地上部分为成倍节奏流水施工,故专业队数大于施工过程数。故工程整体流水施工进度计划图必须按施工队来绘制,而不能按施工过程来绘制。如果能正确绘制施工进度计划,那总工期的计算就简单了,直接在图上数都能数出来。当然,按公式计划,那就是:T=T地下+T地上-搭接时间。
