背景资科某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建筑工程施工合...

作者: rantiku 人气: - 评论: 0

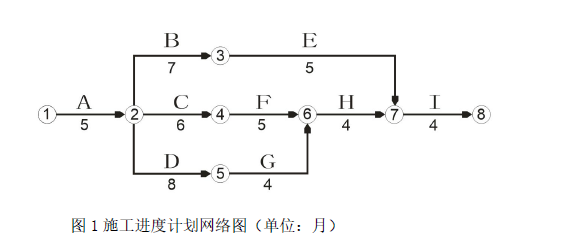

问题 背景资科 某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪结构。建设单 位分别与施工单位、监理单位按照《建筑工程施工合同(示范文本)》(GF—2013—0201)、《建设工 程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。 合同履行过程中,发生了下列事件: 事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。 监理工程师认为该部分内容不全,要求补充完善。 事件二:某单位工程的施工进度计划网络图如图1 所示。因工艺设计采用某专利技术,工作F 需 要工作B 和工作C 完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。 事件三:施工过程中发生索赔事件如下: 1.由于项目功能调整变更设计,导致工作C 中途出现停歇,持续时间比原计划超出2 个月,造成 施工人员窝工损失13.6 万元/月*2 月=27.2 万元; 2.当地发生百年一遇大暴雨引发泥石流,导致工作E 停工、清理恢复施工共用时3 个月,造成施 工设备损失费用8.2 万元、清理和修复工程费用24.5 万元。 针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2 个月、3 个月的工期索 赔,27.2 万元、32.7 万元的费用索赔(所有事项均与实际相符)。 事件四:某单体工程会议室主梁跨度为10.5m,截面尺寸(b*h)为450mm*900mm。施工单位按规 定编制了模板工程专项方案。
选项 1.事件一中,施工单位对施工总进度计划还需补充哪些内容? 2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并 计算其总工期(单位:月)? 3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。 4.事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇 筑高度分别是多少(单位:mm)?
答案

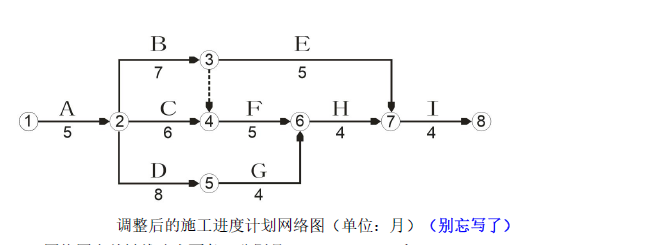

解析 1.施工总进度计划还需补充的内容有:分期(分批)实施工程的开、竣工日期及工期一览表,资 源需要量及供应平衡表等。(注:只需写出题目上缺少的即可)P206 2.(注:只需要将3-4 之间增加一个虚工作即可) 网络图中关键线路有两条,分别是A→B→F→H→I 和A→D→G→H→I。 总工期为25 个月。 3.(1)工期索赔:C 工作索赔工期2 个月不成立。 理由:C 为非关键工作,总时差为1 个月,设计变更后导致工期延误2 个月,对总工期影响只有1 个月,所以,C 工作的工期索赔为1 个月。 费用索赔:C 工作索赔费用27.2 万不成立。 理由:应该索赔13.6 万元/月*1 月=13.6 万元。因为设计变更是非承包商原因导致的承包商自身 经济损失,承包商有权对建设单位提出费用索赔。 (2)工期索赔:E 工作索赔3 个月不成立。 理由:因为E 为非关键工作,总时差为4 个月,不可抗力导致了工期延误3 个月,延误时长未超 过总时差,所以工期索赔不成立。 费用索赔:E 工作索赔32.7 万费用不成立。 理由:在32.7 万中,有8.2 万是不可抗力导致施工设备损失的费用。在不可抗力后,施工单位人 员和机械的损失,不能向建设单位索赔,需要施工单位自己承担。而24.5 万的清理和修复费用是可以 索赔的,因为在不可抗力后的清理和维修费用,应该由建设单位承担的。 4.(1)不需要组织专家论证。P390-392只需要编制《模板工程专项施工方案》。需要编制专项施工方案和组织专家论证的梁跨度分别为 10m 以上和18m 以上。 (2)长度超过4m 的梁板应按照设计起拱,若设计无要求时,可以按照梁跨度的1/1000~3/1000 起拱。因此梁的最小起拱高度为10.5mm。混凝土的浇筑高度为900mm。P117

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0702秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
