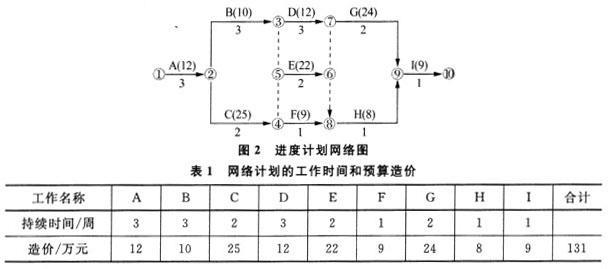

【背景资料】图2是某项目的钢筋混泥土工程施工进度计划网络图。其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。箭线之下...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】 图2是某项目的钢筋混泥土工程施工进度计划网络图。其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。箭线之下是持续时间(周),箭线之上是预算费用(万元),并列入了表1中。计划工期12周。工程进行到第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始。 【问题】 1.请绘制实际进度前锋线。 2.第9周结束时累计完成造价多少万元?按挣值法计算其进度偏差是多少? 3.如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响。 4.重新绘制第9周至完工的时标网络计划图。
选项
答案

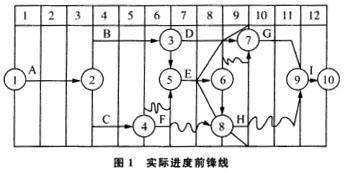

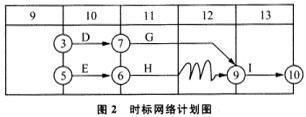

解析 【答案要点】 1.根据第9周的进度检查情况,绘制的实际进度前锋线见图1。现对绘制情况进行说明如下:为绘制实际进度前锋线,首先将题中的图搬到了时标表上,确定第9周为检查点;由于工作D只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于工作E(2周)完成了1周,故在1/2处打点;由于工作F已经完成,而工作H尚未开始,故在工作H的起点打点;自上而下把检查点和打点连起来,便形成了图1的实际进度前锋线。 2.根据第9周检查结果和表中所列数字,计算已完成工程预算造价是:A+B+2/3D+1/2E+C+F=12+10+2/3*12+1/2*22+25+9=75(万元);到第9周应完成的预算造价可从上图中分析,应完成A、B、D、E、C、F、H,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98(万元);根据据值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23(万元),即进度延误23万元;进度绩效指数为:SPI=BCWP/BCWS=75/98=0.765,即完成计划的76.5%。 3.从图1中可以看出,D、E两项工作均未完成计划。工作D延误一周,这一周是在关键线路上,故将使项目工期延长1周。工作E不在关键线路上,延误了2周,但该工作有1周总时差,故会导致工期拖延1周。工作H延误1周,但是有2周总时差,对工期没有影响。D、E两项工作是平行工作,工期总的拖延时间是1周。 4.重绘的第9周末至竣工验收的时标网络计划,见图2。与计划相比,工期延误了1周,工作H的总时差由2周减少到1周。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0623秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
