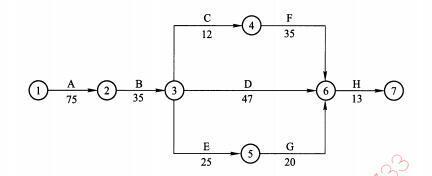

背景 某单项工程,按如下进度计划网络图组织施工: 原计划工期是170d,在第75 天进行的进度检查时发现:工作A 已全部完成,工作B刚刚开工...

作者: rantiku 人气: - 评论: 0
问题 背景 某单项工程,按如下进度计划网络图组织施工: 原计划工期是170d,在第75 天进行的进度检查时发现:工作

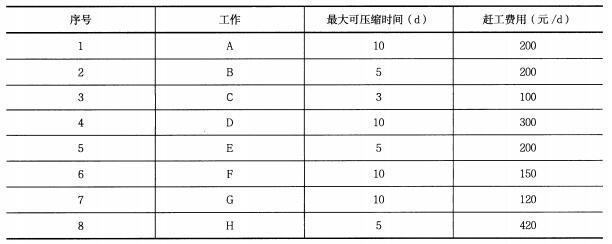

选项 A 已全部完成,工作B刚刚开工。由于工作B 是关键工作,所以它拖后15d,将导致总工期延长15d 完成。本工程各工作相关参数见下表: 2.问题(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d 内完成,并列出详细调整过程。(2)试计算经调整后,所需投入的赶工费用。(3)重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
答案

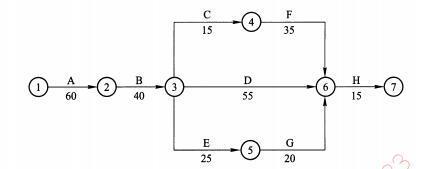

解析 (1)目前总工期拖后15d,此时的关键线路:B → D → H。1)其中工作B 赶工费率最低,故先对工作B 持续时间进行压缩。工作B 压缩5d,因此增加费用为:5*200 = 1000 元;总工期为:185-5 = 180d;关键线路:B → D → H。2)剩余关键工作中,工作D 赶工费率最低,故应对工作D 持续时间进行压缩。工作D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D 只能压缩5d,因此增加费用为5*300 = 1500 元。总工期为:180-5 = 175d。关键线路:B → D → H 和B → C → F → H 两条。3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;③压缩工作H。同时压缩工作C 和工作D 的赶工费率最低,故应对工作C 和工作D 同时进行压缩。工作C 最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3*100 +3*300 = 1200 元;总工期为:175-3 = 172d;关键线路:B → D → H 和B → C → F → H 两条。4)剩下压缩方式中,压缩工作H 赶工费率最低,故应对工作H 进行压缩。工作F 压缩2d,因此增加费用为2*420 = 840 元;总工期为:172-2 = 170d。5)通过以上工期调整,工作仍能按原计划的170d 完成。(2)所需投入的赶工费为:1000 + 1500 + 1200 + 840 = 4540 元。(3)调整后的进度计划网络图如下所示: 其关键线路(关键工作法表示)为:A → B → D → H 和A → B → C → F → H。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1133秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
