背景 某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:(1)地面0.00m 以下部分有四个施工过程:土方开挖...

作者: rantiku 人气: - 评论: 0
问题 背景 某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:(1)地面0.00m 以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2 周。(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4 周、4 周、2 周。 2.问题(1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。(2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。(3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。(4)试按第3 问的条件绘制流水施工进度计划,并计算总工期。
选项
答案

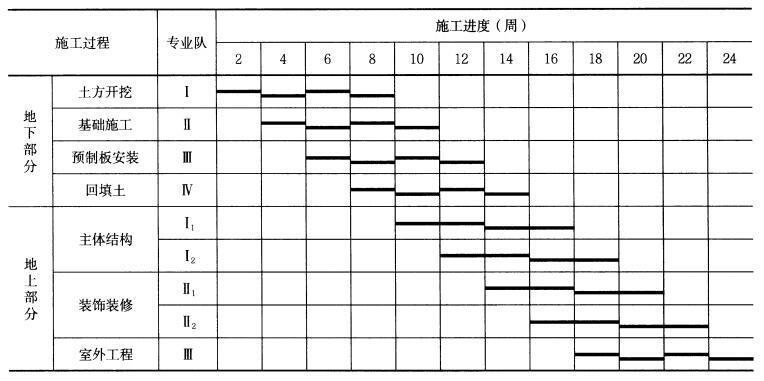

解析 (1)适用等节奏流水施工。施工过程:N = 4;施工段数:M = 4;流水步距:K = 2 周;工期T地下=(M + N-1)*K =(4 + 4-1)*2 = 14 周。(2)适用成倍节拍流水施工。施工过程:N = 3;施工段数:M = 4;流水步距:K = min(4,4,2)= 2 周;专业队数:b1 = 4/2 = 2;b2 = 4/2 = 2;b3 = 2/2 = 1;总队数N' = 2 + 2 + 1 = 5。工期T地上=(M + N′-1)*K =(4 + 5-1)*2 = 16 周。(3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2 周、2 周、2 周、2 周,其中第一个施工段施工2 周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2 + 2 + 2 = 6 周。(4)当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:T =(T地下-搭接时间)+ T地上=(14-6)+ 16 = 24 周;工程整体施工进度计划如下图所示:

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0785秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
