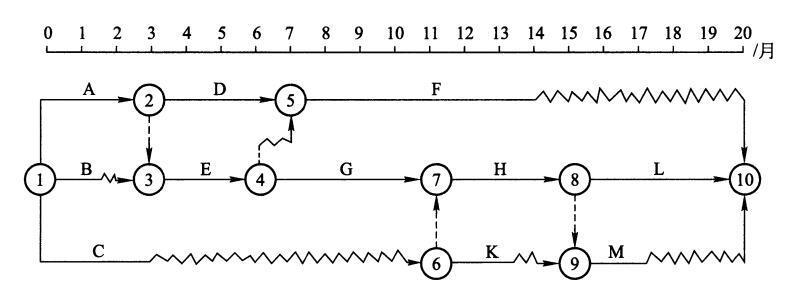

背景 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H 为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工...

作者: rantiku 人气: - 评论: 0

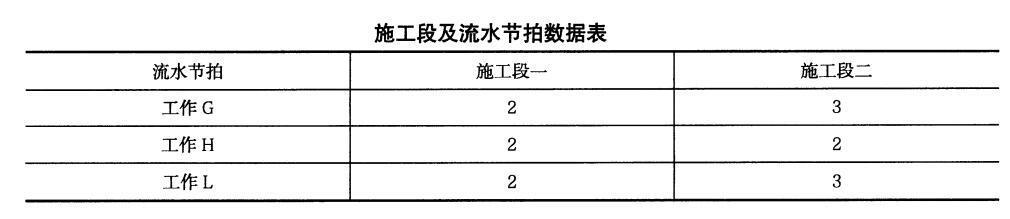

问题 背景 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H 为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。 2.问题(1)在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H 这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。(2)由于种种原因,使得工程前期进展拖延,第10 月初对工程实际进展情况进行检查发现,G 工作刚刚开始,其他工作进展均后延4 个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L 划分为两个流水段组织流水作业,具体数据见下表: 试问G、H、L 三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
选项
答案
解析 (1)由网络图可知,B 工作自由时差为1d,C 工作自由时差为8d,H 工作在关键线路上,总时差为0d。在不影响总工期和工作间工艺关系的前提下,B 工作和C 工作的开始时间均应后延,B 工作以不影响E 工作正常开始为准,即1 月末开始施工,其次开始C 工作,然后间断施工,待G 工作施工完毕后,再开始H 工作的施工。施工顺序为:B → C → H。该专业施工队从进场到出场最短需要时间为:14 个月,其中间断时间为5 个月。(2)工作G、H、L 为无节奏流水施工,按最大差法计算其流水施工工期:1)各施工过程流水节拍的累加数列:工作G:Z 5;工作H:Z 4;工作L:Z 5。2)错位相减,取最大值得流水步距: 3)G、H、L 三项工作的流水施工工期为:(2 + 3)+(3 + 2)= 10 月。4)此时,线路G → H → L 工期缩减至10 个月;工作F 线路自由时差为6 个月,压缩4 个月后仍不会成为关键线路;线路G → H → M 工期相应缩减至:3 +(2 + 2)+2 = 9d,也不会成为关键线路,故此时的关键线路仍为G → H → L,整个工程总工期为6 + 10 = 16 个月,正好弥补施工初期4 个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0498秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
