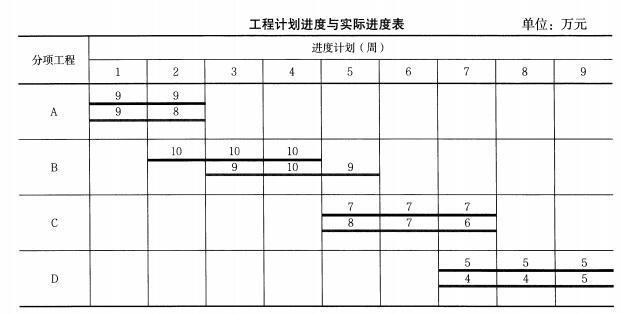

问题 背景 某小学工程的计划进度和实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。 2.问题(1)计算每周成本数据,并将结果填入下表中。 (2)分析第4 周末和第7 周末的成本偏差(CV)和进度偏差(SV)。 (3)计算8 周末的成本绩效指数(CPI)和进度绩效指数(SPI)并分析成本和进度状况。
选项
答案

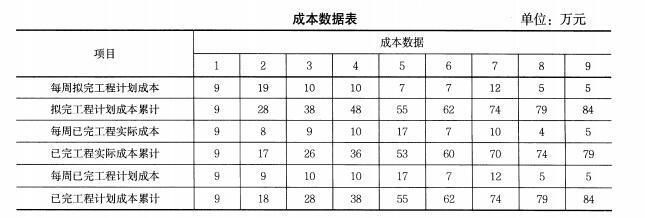

解析 (1)计算每周的投资数,结果见下表。 (2)分析第4 周末和第7 周末的成本偏差和进度偏差:1)从表中看出:第4 周末的成本偏差和进度偏差;成本偏差:CV = BCWP-ACWP = 38-36 = 2 万元>0,表示项目运行节支2 万元,即:实际成本没有超出预算成本。进度偏差:SV = BCWP-BCWS = 38-48 = -10 万元<0,表示进度拖后,即:实际进度落后于计划进度。2)从表中看出:第7 周末的成本偏差和进度偏差;成本偏差:CV = BCWP-ACWP = 74-70 = 4 万元>0,表示项目运行节支4 万元,即:实际成本没有超出预算成本。进度偏差:SV = BCWP-BCWS = 74-74 = 0,表示项目按计划进行,即:实际进度等于计划进度。(3)计算第8 周末的成本绩效指数和进度绩效指数。1)成本绩效指数:CPI = BCWP/ACWP = 79/74 = 1.07,由于CPI>1,故费用节支,即实际成本低于预算成本。2)进度绩效指数:SPI = BCWP/BCWP = 79/79 = 1.0,由于SPI = 1. 故实际进度与计划进度相同。
