背景某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:(1)工程合同总价2100 万元,工程价款采用调值公式动态结算;该工程的人工费可调,...

作者: rantiku 人气: - 评论: 0
问题 背景某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:(1)工程合同总价2100 万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4 种可调:材料1 占5%,材料2 占15%,材料3 占15%,材料4 占10%;不调值费用占工程价款的20%。价格指数如下: 开工前业主向承包商支付合同价的15% 作为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。(2)工程进度款逐月结算。(3)本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的5% 时,合同单价予以调整,调整系数为0.95 或1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800 元/t);土方实际工程量为30240m3,土方清单工程量为28000m3(清单报价为32 元/m3)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。 2.问题(1)该工程预付备料款和起扣点是多少?(2)列出动态结算公式,并计算该工程调价后的实际结算价。(3)施工单位提出的钢筋和土方工程价款是否应予以调整?分别说明理由,并列式计算调整后的价款是多少万元(保留两位小数)。
选项
答案

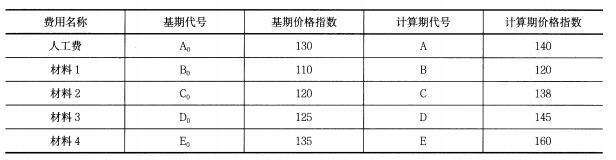

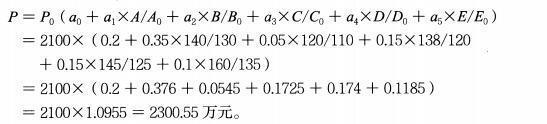

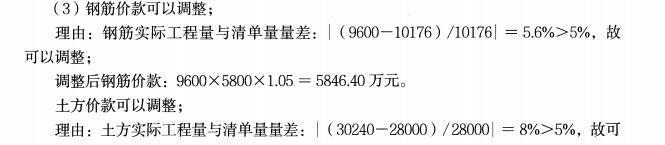

解析 (1)工程预付款:2100*15% = 315 万元;预付款起扣点:2100-315/65% = 1615.38 万元。(2)动态结构调值公式及计算如下:

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0688秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
