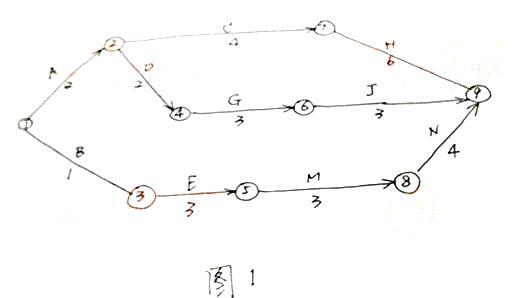

案例1:背景:某施工单位承担一矿井井底车场的施工任务,合同工期12个月,施工单位根据该矿井井底车场巷道与硐室的关系,绘制了井底车场施工网络进度计划(如图1...

作者: rantiku 人气: - 评论: 0
问题 案例1:背景:某施工单位承担一矿井井底车场的施工任务,合同工期12个月,施工单位根据该矿井井底车场巷道与硐室的关系,绘制了井底车场施工网络进度计划(如图1所示,单位月),并组织了3个施工队进行施工。各施工队的施工内容分别是:甲队A、C、H,乙队:B、E、M、N,丙队:D、G、J。 工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大。向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E完成后才能开始。并应尽早组织施工,建设单位同意增加设置临时水仓及泵房,但要求施工单位合同安排施工,确保合同工期不变。 施工单位根据建设单位的意见,及时调整了施工安排,由乙队承担临时水仓及泵房工作K施工,安排在工作D、E结束后开始,K完成后再进行工作M的施工。该施工安排及时报告给了监理单位,施工单位据此安排还提出了补偿新工作K的费用和延长工程工期的索赔。 问题: 1、确定施工单位编制的原网络进度计划的关键线路和计算工期,施工安排中应优先确保那个施工队伍的施工?为什么? 2、增加临时水仓和泵房工作后,按着施工单位的施工安排,该工程的工期将是多少?需要优先确保哪个施工队伍的施工? 3、监理单位能否同意施工单位的施工安排?为什么? 4、施工单位应如何安排工作K的施工?由此能获得哪些补偿?
选项
答案
解析 1、原网络进度计划的关键线路是A-C-H,计算工期12个月。施工中优先确保甲队的施工,因为甲队施工的是关键线路。 2、按着施工单位的施工安排,由乙队施工工作K,该工程的工期将是13个月。需要优先确保乙队的施工,因为乙队施工的内容变更为关键线路。 3、监理单位不能同意施工单位的安排。因为建设单位要求确保合同工期不变。 4、施工单位应将K工作交由丙队来完成,这样能确保合同工期不变。 可获得增加K工作增加的费用补偿,但不能得到工期的补偿,因为工期没有延误。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0599秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
