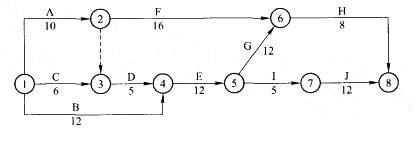

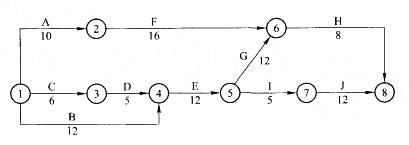

背景某分部工程的网络计划如下图所示,计算工期为44d, A、D、I三项工作用一台机械顺序施工。问题(1)按照A→D→I顺序组织施工,则网络...

作者: rantiku 人气: - 评论: 0

问题 背景 某分部工程的网络计划如下图所示,计算工期为44d, A、D、I三项工作用一台机械顺序施工。 问题 (1)按照A→D→I顺序组织施工,则网络计划变为下图。 1)计算工期是多少天? 2)机械在现场的使用和闲置时间各是多少天? (2)按照D→A→I顺序组织施工,则网络计划变为下图。 1)计算工期是多少天? 2)机械在现场的使用和闲置时间各是多少天? (3)试比较上述两个方案的优缺点。 (4)监理工程师如批准按D→A→I顺序组织施工,施工中由于业主原因,B项工作拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。 你认为延长几天合理,为什么?签发机械闲置(赔偿)时间几天合理,为什么?
选项
答案

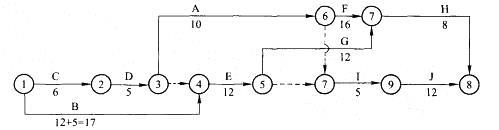

解析 分析 (1)按照A→D→I顺序组织施工工期应为47d。机械在现场的使用时间为20d(A10d、D5d、I5d)。机械闲置时间:D工作是A工作的紧后工作,所以闲置时间是0d。D工作的紧后工作是E工作,E完成后才能进行I工作,所以机械闲置时间为12d。 (2)按照D→A→I顺序组织施工工期应为45d。机械在现场的使用时间为20d(D5d、A10d,15d)。机械闲置时间:I工作是E工作和A工作的紧后工作,I工作的最早开始时间是max(DB+DE,DC+DD+DE, DC+DD+DA)=24, A工作的最早完成时间是DC+DD+DA=21d。所以,机械闲置时间是24 -21 = 3d。 (3)对两方案在工期、机械闲置时间等方面进行分析和比较,得到: 按照A→D→I顺序施工比按照D→A→I顺序施工工期长2d,机械闲置时间长9d。所以,按照A→D→I顺序施工优于按照D→A→I顺序施工。 (4)由于业主原因使B工作延长5d,工程总工期变为49d。目前总工期比批准的计划工期延长了49-45=4d。所以承包商要求延长5d不合理,监理工程师批准的合理的工期延长时间为4d。 机械闲置时间的计算可分为两种情况:一是认为B工作延长时,D工作在第6d已经开始施工(施工机械已到场)。所以可按D工作的最早开始时间来计算应赔偿的机械闲置时间。二是认为B工作延长时间发生较早,D工作可以利用其自由时差调整到最迟开始时间开始施工(这时再组织施工机械进场)。所以可按D工作的最迟开始时间来计算应赔偿的闲置时间。 情景1。按B工作延长5d后调整的网络计划,机械在现场的使用和闲置总共为28d(17+12-6+5=28)。其中机械的使用时间为20d,故闲置时间为8d,监理工程师应批准赔偿的限制时间应为8 - 3 = 5d 情景2。按B工作延长5d后调整的网络计划,D工作的最迟开始时间可安排在第10d(49 - 8 - 16 -10 -5 = 10)开始,机械在现场的使用和闲置总共为24d(17 + 12 + 5 -10 = 24),其中机械的使用时间为20d,故闲置时间为4d,监理工程师应批准赔偿的限制时间应为 4 -3 = 1d。 解析 本题主要考核双代号网络图关键线路和计算工期的确定,以及工期索赔的问题。关键线路是所有线路中总的持续时间之和最长的线路,关键线路上的持续时间之和就是计算工期。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0557秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
