(本题20分)某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商合同单价甲项为18...

作者: rantiku 人气: - 评论: 0

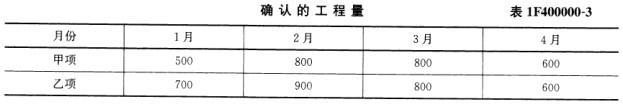

问题 (本题20分) 某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商合同单价甲项为180元/m3,乙项160元/m3。合同工期为4个月。合同约定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);(4)根据市场情况规定价格调整系数平均按1.2计算;(5)每月签发付款最低金额为25万元;(6)工程预付款在最后两个月扣除,每月扣50%。承包商各月实际完成并经监理工程师签证确认的工程量见表1F400000-3。 问题: (1)估算合同总价为多少? (2)工程预付款金额为多少? (3)每月工程量价款是多少?应签证的工程款是多少?实际签发的付款凭证金额是多少?
选项
答案
解析 答: (1)估算合同总价为:2300*180+3200*160=92.6万元 (2)工程预付款金额为:92.6*20%=18.52万元 (3)计算如下:1)第一个月:工程量价款为:500*180+700*160=20.2万元应签证的工程款为:20.2*1.2*(1-5%)=23.028万元由于合同规定每月签发付款的最低金额为25万元,故本月不予签发付款凭证。2)第二个月:工程量价款为:800*180+900*160=28.8万元应签证的工程款为:28.8*1.2*(1-5%)=32.832万元本月实际签发的付款凭证金额为:23.028+32.832=55.86万元3)第三个月:工程量价款为:800*180+800*160=27.2万元应签证的工程款为:27.2*1.2*(1-5%)=31.008万元应扣工程预付款为:18.52*50%=9.26万元该月应支付的净金额为:31.008-9.26=21.748万元<25万元由于未达到最低结算金额,故本月不予签发付款凭证。4)第四个月:甲项工程累计完成工程量为2700m3,较估算工程量2300m3差额大于10%。2300*(1+10%)=2530m3超过10%的工程量为:2700-2530=170m3其单价应调整为:180*0.9=162元/m3故甲项工程量价款为:(600-170)*180+170*162=10.494万元乙项累计完成工程量为3000m3,与估计工程量3200m3相差未超过10%,故不予调整。乙项工程量价款为:600*160=9.6万元月完成甲、乙两项工程量价款为:10.494+9.6=20.094万元应扣工程预付款为:18.52*50%=9.26万元应签证的工程款为:20.094*1.2*(1-5%)-9.26=13.647万元本期实际签发的付款凭证金额为:21.748+13.647=35.395万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0671秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
