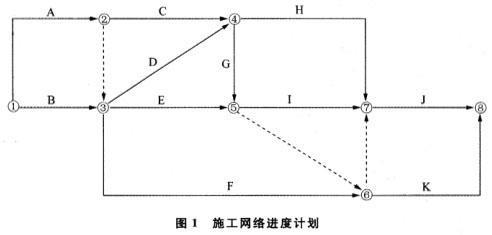

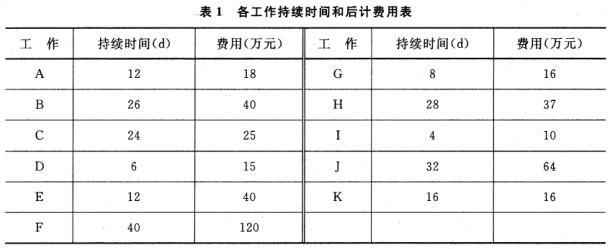

【背景资料】某施工单位编制某水利工程施工网络进度计图如图1所示,网络进度计划原始方案各工作的持续时间和估计费用见表1。【问题】1.确定...

作者: rantiku 人气: - 评论: 0

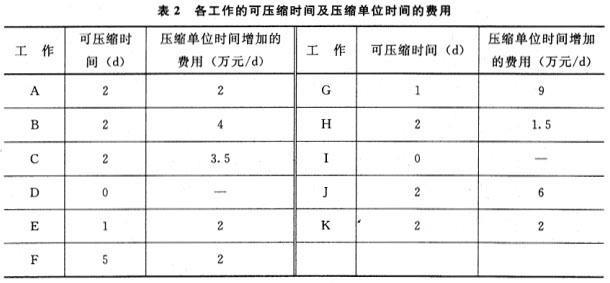

问题 【背景资料】 某施工单位编制某水利工程施工网络进度计图如图1所示,网络进度计划原始方案各工作的持续时间和估计费用见表1。 【问题】 1.确定网络进度计划原始方案的关键线路和计算工期。 2.若施工合同规定:工程工期93d,工期每提前1d奖励施工单位3万元,每延期1d对施工单位罚款5万元。计算按网络进度计划原始方案实施的综合费用。 3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用见表2。确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。
选项
答案
解析 【答案要点】 1.关键路线为:①→③→⑥→⑦→⑧(或关键工作为B、F、J);计划工期为98d。 2.原始方案估计费用:18+40+25+15+40+120+16+37+10+64+16=401(万元);延期罚款:5*(98-93)=25(万元);综合费用为:401+25=426(万元)。 3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象,压缩2d。增加费用:2*2=4(万元);第二次调整优化:A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2d。增加费用:2*(1.5+2)=7(万元);第三次调整优化:A.C.H.J与B.F.J仍为关键工作,选择A工作和F工作作为调整对象,各压缩1d。增加费用:1*(2+2)=4(万元);优化后的关键线路为:①→③→⑥→⑦→⑧(或关键工作为B.F.J)和①→②→④→⑦→⑧(或关键工作为A、C、H、1)。工期:98-2-2-1=93(d)。最低综合费用:401+4+7+4—416(万元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0513秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
