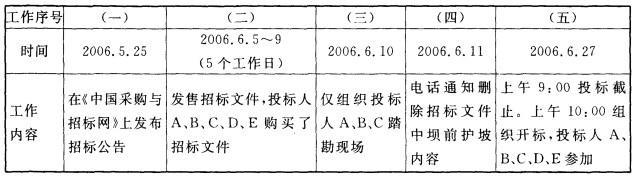

某地新建一水库,其库容为3亿m3,土石坝坝高75m。批准项目概算中的土坝工程概算 为1亿元。土坝工程施工招标工作实际完成情况见下表:根据《水利水电...

作者: rantiku 人气: - 评论: 0
问题 某地新建一水库,其库容为3亿m3,土石坝坝高75m。批准项目概算中的土坝工程概算 为1亿元。土坝工程施工招标工作实际完成情况见下表: 根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与投标人A签订了施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。 列人合同文件的投标辅助资料的内容见下表: 工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土, 自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到 1500m。 1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些? 2.指出土坝工程施工招标投标实际工作中不符合现行水利工程招标投标有关规定之处,并提出正确做法。 3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。 4.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么? 5.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留到小数点后两位)。
选项
答案
解析 本案例第1问主要考查建筑业企业资质等级标准。根据施工总承包企业资质等级的划分和承包范 围及水工大坝工程专业承包范围可知,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企 业资质等级还有水利水电工程施工总承包一级和水工大坝工程专业承包一级。 本案例第2问主要考查现行水利工程招标投标有关规定。①招标信息发布违反规定。采用公开招标方式的项目,招标人应当在国家发展计划委员会指定的媒介(指《中国日报》、《中国经济导报》、《中国建设报》、中国采购与招标网)发布招标公告,其中大型水利工程建设项目以及国家重点项目、中央项目、地方重点项目同时还应当在《中国水利报》发布招标公告,指定报纸在发布招标公告的同时,应将招标公告 如实抄送指定网络。②投标人A、B、C、D、E均购买了招标文件但招标人仅组织投标人A、B、C踏勘现场违反规定。根据招标项目的具体情况,招标人可以组织投标人踏勘项目现场,向其介绍工程场地和相关环境的有关情况。投标人依据招标人介绍情况作出的 判断和决策,由投标人自行负责。招标人不得单独或 者分别组织部分投标人进行现场踏勘。③招标人通过电话通知删除招标文件中坝前护坡内容违反规定。 招标文件的澄清和修改通知应在投标截止时间15天 前以书面形式发给所有购买招标文件的投标人,但不 指明澄清问题的来源。如果澄清和修改通知发出的 时间距投标截止时间不足15天,相应延长投标截止 时间。④投标截止时间与开标时间不一致违反规定。开标应当在招标文件确定的提交投标文件截止时间 的同一时间公开进行。 本案例第3问主要考查水利工程建筑及安装工程费用构成。《水利工程设计概(估)算编制规定》(水总[2002]116号)规定水利工程建筑及安装工程费用 由直接工程费(直接费、其他直接费、现场经费)、间接 费、企业利润、税金组成。由此可知投标辅助资料“说明”中“综合系数”综合了其他直接费、现场经费、间接 费、企业利润、税金。 本案例第5问主要考查取土区的级别与土方填筑工程单价的计算方法。新取土区的土的级别为Ⅲ级,取土区变更后运距由500m增加到1500m,采用 2. 75m3铲运机的施工方案经济不合理,采用挖掘机配自卸车的施工方案经济合理,所以第一坝段填筑应以1m3挖掘机配自卸汽车的单价为基础变更估计,即 (8.7 + 10.8)/2X1.34 = 13.07(元/m3)。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0947秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
